“嵌入式”盯控實現年終系統檢修精細化管理

時間:2020-12-26 11:05來源:第十二屆全國煉鐵系統高 作者:zgltw 點擊:
許 佩 馮 林 楊衛峰 黨延民 (陜西龍門鋼鐵有限責任公司生產指揮控制中心) 摘 要 龍鋼公司年終系統檢修既是對全系統設備實施系統消缺過程,大檢修期間的生產組織與重污染天氣下
  • 許  佩  馮  林  楊衛峰  黨延民

    (陜西龍門鋼鐵有限責任公司生產指揮控制中心)


    摘  要  龍鋼公司年終系統檢修既是對全系統設備實施系統消缺過程,大檢修期間的生產組織與重污染天氣下應急生產模式調整對系統檢修帶來了挑戰??偨Y(jié)歷年來年終系統檢修中的數據,對主線系統計劃檢修的過程進行分析和探討,找出影響計劃檢修時間的關鍵因素,逐一制定解決及優化措施,從而優化系統計劃檢修的各個過程,實現精細化管理。

    關鍵詞  計劃檢修時間  年終檢修  檢修計劃  工時利用率  現場管理  檢修總結


    在當前鋼鐵行業競爭激烈的形勢下,要求鋼鐵企業對成本嚴格控制,相應地對系統設備檢修工作也提出了更高的要求,即要求在保證安全、環保和質量的條件下,生產指揮控制中心通過制定科學合理檢修計劃、做足檢修前準備、嚴控檢修過程及檢修后的總結,以“嵌入式”盯控管理模式實現年終系統檢修精細化管理。

    1  合理制定年終檢修計劃

    檢修計劃安排追求合理性,避免造成過修或失修,計劃檢修項目的數量及內容將直接影響檢修的時間。通過設備評估、設備壽命周期管理、技改、環保、三級點檢等途徑梳理的問題作為檢修計劃項目來源,并由設備能源辦各區域負責與各分廠設備科檢修主管科長對年終檢修項目進行提前編制、審核檢修項目作業指導書、施工方案等,并落實備件材料催貨明細,全面編制了以1號高爐、6號轉爐為主線的《2019年年終系統檢修方案》和各工序檢修清單。

    2  做足檢修前準備

    充分的年終檢修前期準備工作,是系統檢修時間優化的基礎,這就要求檢修前相關人員要認真組織檢修會議,將檢修前的各項準備工作落實到位;只有提高檢修人員的工時利用率,才能安全、環保、優質、高效地完成維修。

    2.1  備品備件落實

    備品備件是檢修工作的物質基礎,做好檢修備件的管理工作對提高檢修質量、縮短檢修時間具有極其重要的意義。在檢修前,設備能源辦組織專題會對照系統檢修計劃項目梳理出了影響系統進度的主要備件催貨明細,燒結工序14項、煉鐵工序9項、煉鋼工序20項、軋鋼工序22項設備能源辦專人負責進行盯控催貨,保證主要備件如期到貨。

    2.2  檢修隊伍落實

    人員是檢修中最重要的因素,檢修隊伍的合理安排也是提高工作效率、優化檢修時間的重要手段。按照“專業的隊伍,干專業的項目”的原則,在檢修前根據檢修項目專業性、技術性,通過招標方式引進了燒結機由唐山一晨檢修、環冷機由中冶長天檢修等行業類專業的維修隊伍。內部維修根據技術專長和經驗合理安排檢修項目的區域負責人,在檢修過程中形成各檢修項目安全到崗,責任到人,分工明確,充分調動員工的主觀能動性,使之更好地利用自身優勢完成檢修任務。

    2.3  檢修方案落實

    科學合理的檢修方案是檢修作業組織與管理的基礎,對于重要的、有難度的設備檢修必須制定檢修方案。為確保檢修方案的科學性、合理性,由設備能源辦各區域負責及專業牽頭人對檢修方案進行審核,從而選出最佳檢修方案,以最少的備件材料、人力投入和最短的檢修時間完成檢修任務。

    3  嚴控檢修過程

    3.1  召開專題動員會

    設備能源辦組織各相關單位及外協工隊召開2019年終檢修動員會,全面部署年終系統檢修工作。公司領導馮總對系統檢修要求:一是要突出安全管理。安全管理的核心是意識,在檢修中要強化安全管理意識,思想上高度警覺,行動上高度重視,要求各級干部嚴格履行好“一崗雙責”,確保檢修期間零事故、零傷害;二是要嚴格質量控制。強化監督,從嚴執行標準規范,將質量控制貫穿于檢修作業全過程,落實檢修質量負責制;三是要統籌抓好進度。進度按期完成是各參檢單位水平和信譽的體現,更是抓住市場機遇的前提,各責任主體要認真執行系統檢修作戰計劃,強化組織協調,把握總體進度,以6號轉爐、1號高爐檢修為主線,其余項目也必須同步完成;四是要強化干部履職和服務。檢修期間,各部門、各主體單位要為外協施工單位創造好作業條件及后勤保障服務,強化主體責任、參檢單位管理責任和各職能部門的責任落實;五是要做實檢修后的評價。年終檢修結束后,要對各主體單位、外協單位從檢修質量、檢修進度等方面進行客觀評價,作為檢修獎懲考評及外委單位優勝劣汰的依據。

    3.2  “嵌入式”檢修盯控,確保各檢修項目如期推進

    本次年終系統檢修我們以“質量為抓手、進度為主線”的檢修標準,緊抓檢修過程管控,并嚴格執行項目驗收制度。設備能源辦由區域負責每天現場緊盯檢修項目,及時掌握檢修進度,做好整個檢修的過程管控,檢修過程存在問題積極協調解決,不能解決的問題及時反饋,并采取措施,確保檢修按計劃順利進行。同時,每天下午17:30設備能源辦召開檢修碰頭會,總結當天檢修過程存在問題和影響檢修進度的關鍵環節,認真分析協調解決,并安排區域負責夜班值班重點盯控檢修項目和安全注意事項,并要求值班人員將檢修現場參檢人員、項目、進度及檢修內容及時發微信群,做到檢修項目的及時跟蹤,確保大修如期完成。

    3.3  過程人員調配,對于影響時間節點項目協調力量重點突擊

    抓好重點項目就是抓住檢修進度。本次年終檢修的400燒結機頭尾輪彎軌更換、環冷機密封水槽更換、混合機逆流襯板更換、450燒結環冷機軌道、板式給礦機更換、6號轉爐鍋爐更換、爐下軌道梁更換、5號、6號轉爐二冷室大修、盈德1#機組分子篩更換等為影響檢修時間節點的項目。

    設備能源辦安排“精兵強將”維修力量,由辦室主任、科長、區域分別負責現場盯控,從檢修方案優化到施工組織及方案落實,每個環節都牢牢把握、每個細節都仔細推敲,檢修過程中更是晝夜一刻不停地堅守在現場,唯恐影響檢修精度和質量。同時,根據現場實施檢修進度及時調整檢修計劃和檢修力量,做到各工序之間銜接流暢,充分合理利用檢修時間。

    3.4  嚴把驗收、試車確認關

    在檢修質量上,各專業成立檢修質量驗收組織機構,實施設備檢修項目監督制、質量驗收責任制,推行設備試車前的三級確認、檢修施工及質量追溯制,按照等級檢修驗收工作標準開展驗收工作。對于發現的不符合項通知維修方,根據原因及性質分級處理,并按照“提出—接受—處理—檢查—驗收”的程序進行過程跟蹤、閉環管理。

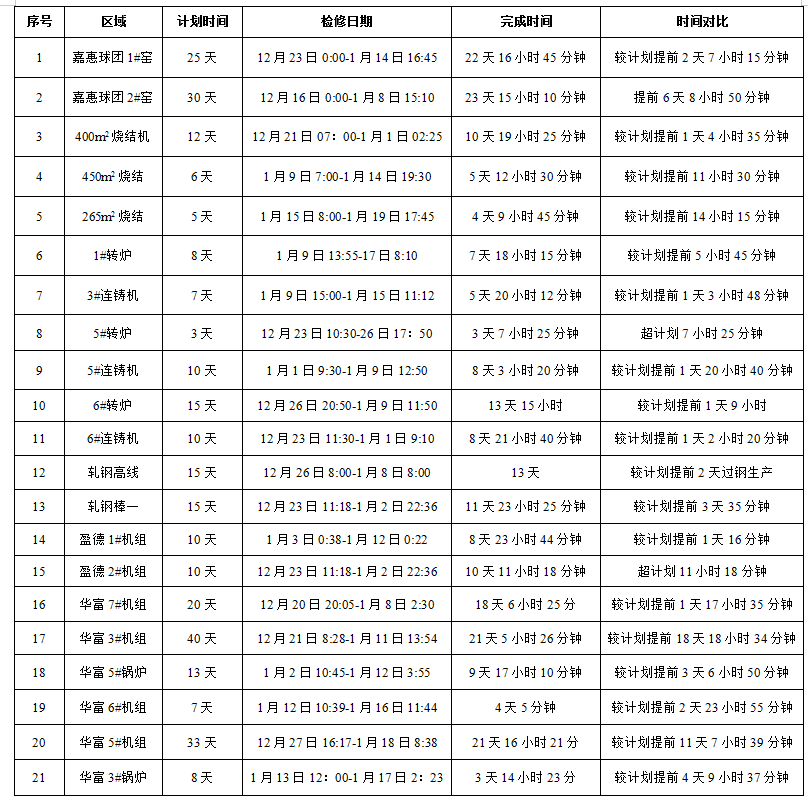

    4  年終檢修完成情況


    5  結語

    龍鋼公司2019年終系統檢修完美收官,我們從檢修項目的申報到檢修前的準備,直至檢修過程中的掌控及檢修后驗收的總結四個環節入手,逐一提出細化方案。最后,從檢修前準備、檢修進度的控制、檢修存在問題和改進措施、檢修費用的控制、檢修后經濟指標的對比及外協單位評價進行系統全面評價,為后期系統精細化檢修檢修積累寶貴經驗。

    6  參考文獻

    [1] 楊家榮,蘇文躍.昆鋼設備管理信息化分析[J].冶金設備,2007.

    [2] 蘇慧. ERP在鋼鐵企業內控管理中的應用[J].山西經濟管理干部學院學報,2011.

    [3] 時彥林.冶金機械設備[M].北京:人民郵電出版社,2006.

    [4] 嚴允進.煉鐵機械[M].北京:冶金工業出版社,2007.
