曾 俊
(方大九鋼煉鐵廠)
摘 要 長期休風或空料線高爐在恢復過程中必須補足焦炭,確保爐缸熱量充沛,才能保障爐況及時恢復到正常水平。
關鍵詞 九鋼3號高爐 爐況恢復
九鋼3號高爐1月18日檢修7小時28分鐘,降料面至13m,采取爆破處理爐身中上部結瘤。大量的瘤掉落蓋面,加上深料線復風,高爐恢復初期壓量關系逐步走緊,并伴有懸料發生,爐況恢復存在較大困難。恢復前期,由于煤氣利用很差,焦炭補入量不足,造成爐缸持續虧熱,風口破損頻繁,進而引起休風造成爐缸進一步惡化;恢復中期主要采取加焦補熱,但整個力度和幅度比較大、且回調偏晚,爐缸持續受大熱影響后續恢復的進度,后期采取小計量補循環焦操作,確保爐缸熱量的充沛、同時減少參數大幅波動,爐缸逐步恢復。
爐況恢復主要分為四個階段:第一階段為復風及趕料線階段(1月18日15:28-1月19日4:00),第二階段為爐缸虧熱階段(1月19日4:00-1月20日8:00),第三階段爐缸熱補充階段(1月20日8:00-1月22日16:00),第四階段為逐步提升階段(1月22日16:00之后)。
1 休復風料及恢復過程參數
1.1 休復風料

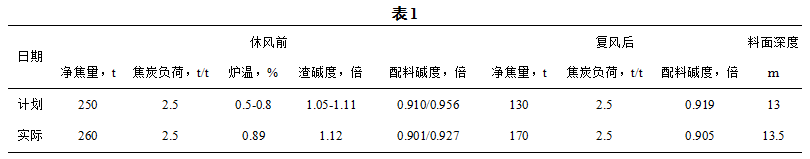

從表1可以看出:實際休復風料比計劃相當,焦炭休風前多下10噸,復風后多加40噸。爐溫和渣堿度控制合理,降料面深度和預期相當。
1.2 恢復過程參數

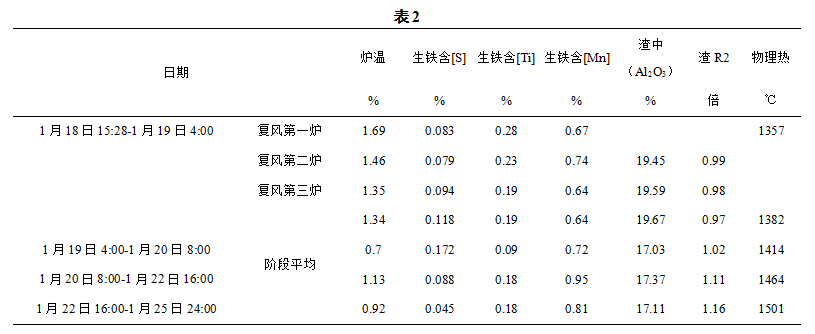

從表2中可以看出:恢復過程前兩個階段表現渣鐵物理熱不足、爐缸脫硫效果比較差;全過程表現生鐵含[Ti]較高,渣中(Al2O3)含量高。
2 爐況恢復過程分析

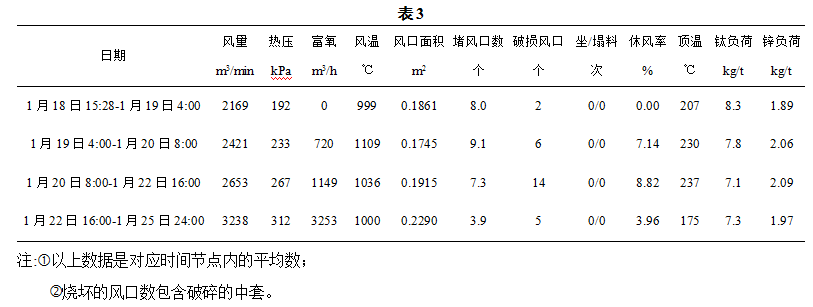

2.1 數據統計
2.2 過程簡要分析
2.2.1 第一階段:復風至1月19日4:00。
檢修結束后,堵8個風口復風,風量在40min內加至2000m3/min(熱壓190kPa)以上,但因休風降料面打水過多、清理的爐墻結瘤物覆蓋料面面積大且量多,導致頂溫持續偏低(低于75℃,復風前期呈下降趨勢),復風后近2小時頂溫才小幅上升,故引氣逐步趕料。趕料過程頂溫維持85-90℃、風量2350m3/min左右、礦批26噸,3.5h后料線由13.5m趕至6.5m,料尺不走,透氣性偏差,風量逐步萎縮、最低至1850m3/min,采取減風塌料、料線深至9m。由于透氣性差,反復加風、減風塌料3次,后透氣性改善,料尺開始走動。
復風后5h左右,爐墻結瘤物逐步下達至風口,并風口區域滯留,影響回旋區正常運行,同時吸收大量熱量導致部分風口區域溫度不足,渣鐵不能及時下達爐缸而積聚風口區域,引起風口破損。
此階段主要是趕料,應對低料、亂聊及爐墻結瘤物等對高爐順行的影響。
2.2.2 第二階段:1月19日4:00-1月20日8:00
此階段料線基本維持在4m以內,高爐透氣性改善,風量逐步加至3000m3/min,開風口1個,但由于熱量不足,風口破損較多、且漏水較大,導致?tīng)t缸進一步虧熱,被迫休風更換風口和增加堵風口操作。并且由于此階段爐缸小涼,持續硫廢和低物理熱,并且頂溫難控。
此階段主要是摸索調劑,入爐鋅負荷持續維持在非常高的水平(基本維持在2.0kg/t左右,比行業標準0.15kg/t高出13倍),容易造成爐缸熱量嚴重?fù)p失,后續為活躍爐缸,采取加循環焦操作,按每10批料加20噸、每30批補加30噸。
2.2.3 第三階段:1月20日8:00-1月22日16:00
此階段前期因爐缸嚴重虧熱耗礦量低、且高爐負荷輕透氣性比較好,操作上頂溫難控制,爐頂打水比較頻繁。隨著循環焦逐步下達,逐步加風改善煤氣利用,中期頂溫基本受控,但因爐缸窩鐵堆積嚴重、中期開風口速度偏快、氧氣用量偏大(強化冶煉措施偏快),導致風口頻繁破損。
此階段主要是采取提化學熱來逐步提升物理熱,而原料中的鈦含量比較高(入爐鈦負荷7.5kg/t),容易造成高硅高鈦,影響渣鐵流動性變差,高爐透氣性和透液性惡化,引起風口頻繁燒壞。
2.2.4 第四階段:1月22日16:00-1月25日24:00
此階段爐缸熱量已逐步恢復,根據爐缸大小及受風情況,逐步加風開風口操作,各項操作參數逐步恢復正常。但因鋅負荷重、爐缸堆積多,需要提升化學熱確保充足的物理熱;而入爐鈦負荷持續偏高,需要控制生鐵[Si]含量。受入爐料影響,操作難度大大增加,參數出現波動會引起風口破損且難控制。鑒于此原因,在后期的恢復過程中,采取適當控制恢復節奏,取得較好的效果。
3 總結

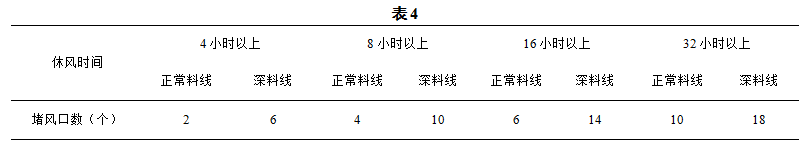

(1)對于長時間檢修,特別是降料面和炸瘤的高爐,應該增加堵風口數量,確保后續恢復。1780m3高爐休風堵風口建議:
(2)對于長時間檢修的高爐,必須采取加循環焦,每組焦炭根據實際摸索情況進行調整。
(3)高爐恢復過程中,必須嚴格控制好下料節奏,特別是恢復初期,因料柱偏死且風量偏小,更應該合理的控制頂溫下料,建議前期頂溫控制在150℃以上且頂溫呈上升趨勢時下料。
(4)對于長時間檢修的高爐,必須提前對休復風原燃料進行評審,并根據評審加過嚴格進料,確保合理的配料結構,同時降低操作難度,確保爐況快速恢復。
