蘇榆峰 黃德才
(玉鋼公司)
摘 要 對玉鋼3號高爐開爐的操作實踐進行了總結,通過開爐前精心而周密的準備工作,合理選擇開爐配料及開爐參數,開爐后組織好渣鐵排放,準確把握開風口及加風節奏,合理選擇擴礦批、提負荷時機,快速降硅、快速噴煤富氧,實現了開爐后的快速達產。
關鍵詞 高爐 烘爐 開爐 達產
1 前言
玉鋼煉鐵廠 3號高爐有效爐容 1 080 m3,于 2011 年 5 月 28 日開爐投產,熱風爐系統配置 3 座卡魯金頂燃式熱風爐,在生產過程中,熱風管道的熱風出口及三岔口部位,出現磚襯變形、掉磚、甚至垮塌等現象,造成熱風管網產生竄風漏氣、局部過熱、發紅等危險隱患,為消除隱患和進一步提高風溫,2018年在原有的基礎上新建了1座熱風爐。3號高爐熱風系統技改搭頭及高爐噴涂按計劃于 2018 年12 月 23 日14:14進行空料線降料面停爐,僅用10.93 h安全、高效、環保的完成了降料面全過程,歷時28天的全系統設備檢修工作圓滿結束后,于2019年1月20日20:20點火開爐,至1月21日15:33出第一爐鐵。由于開爐前準備工作充分,開爐料配料計算準確,加風、捅風口、擴礦批、提負荷的時機選擇比較合理,送風后第3天日產量就達到3 011 t,利用系數2.79 t/m3·d,實現了快速達產。
2 開爐前的準備工作
開爐方案是高爐整個開爐過程的基礎,科學合理的開爐方案是順利開爐、快速達產的重要因素。為確保開爐安全順暢,快速達產達效,煉鐵廠組織煉鐵廠技術骨干制定開爐方案,開爐方案的主要內容有:①原燃料準備,開爐配料計算;②能源介質的供應銜接;③各系統的單機實踐、聯動調試及檢查確認方案;④高爐烘爐方案;⑤高爐、熱風爐試壓檢漏方案;⑥爐料質量、數量要求,確定送風風口,裝材方案,高爐裝料及料面測量、高爐點火送風方案、高爐出渣出鐵、高爐達成計劃等;⑦開爐應急預案;⑧安全、環保、環衛、消防、醫療救助準備等。
2.1 高爐烘爐
烘爐的主要目的是讓已經降低到100 ℃以下的熱風管道逐漸升溫,以保證耐火材料的安全使用要求;對爐腹與爐缸過渡段找平噴涂的噴涂料、爐頂煤氣封罩新噴涂的耐火材料進行烘烤;通過烘爐,將熱風爐進行充分的熱交換,以促進開爐初期熱風爐的風溫盡量高;通過烘爐的實施,對相關設備系統進行熱負荷試車,以便高爐點火后安全穩定生產。主要工作有:①鐵口泥包制作及鐵口煤氣導管安裝。②煤氣導管用孔徑Φ140 mm的無縫管制作,圓周方向鉆Φ30 mm孔20個,兩排,夾角60°,管長8 m,從鐵口伸入爐內4.5 m;導出管與鐵口的間隙搗打料封嚴。③準備烘爐導管10根。導管內徑為Φ120 mm的無縫管,為“?!毙?,兩端為喇叭口,水平長度: 1.0 m 10件,垂直高度約3 m,導管在風口一端的喇叭口緊抵風口小套,喇叭口與小套的間隙用石棉繩封嚴,爐底端距地面約800 mm并用支架支撐。④安裝兩支烘爐熱電偶,分別位于爐內兩個鐵口前方200 mm處,量程0~800 ℃,溫度在中控室顯示。⑤在頂壓一次取樣口處安裝廢氣濕度取樣管(φ25×300鋼管、DN25截止閥一個、0~120 KPa壓力表一個);⑥烘爐時間為3天,烘爐曲線的溫度控制以熱風溫度為準,烘爐風量的控制除保證風溫穩定和頂溫可控(齒輪箱溫度低于60 ℃),同時兼顧風速,頂溫控制在300 ℃以內,正常烘爐時入爐風量保持在1 000 m3/min左右,最大不能超過1 200 m3/min,頂溫超過規定要求后,應逐漸減小風量。入爐風溫在400 ℃保溫階段,爐頂溫度長時間低于300 ℃,則可以適當提高入爐風溫(每次增加風溫幅度不大于50 ℃),但最高入爐風溫不得高于600 ℃。
2.2 高爐熱風爐試壓檢漏
檢漏試壓是高爐開爐前對整個系統進行的一次最接近實際工況的試驗, 也是對檢修質量的一次檢驗,由于試壓過程中較易出現安全事故,這就要求對檢漏試壓工作要做好精心準備,嚴密組織,合理分工。
2.3 設備聯動試車
較強的設備穩定性,設備狀態對高爐生產組織至關重要,良好的設備性能是高爐快速達產的物質基礎,在設備安裝調試過程中,3號高爐組織生產設備人員動態跟蹤管理,并在開爐前對設備進行了充分試運轉,將設備性能調整到最佳狀態,不僅保證了設備性能, 而且鍛煉的生產人員操作技能和事故處理能力 ,增強了設備維護的針對性與有效性。
2.4 開爐配料計算

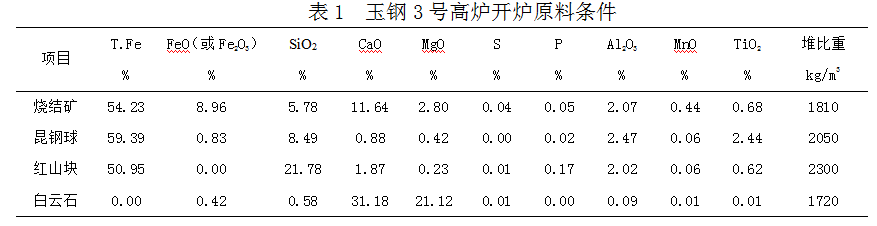

開爐配料計算是整個開爐過程的基礎和關鍵,開爐料影響著爐況,合理的開爐料,可以保證渣鐵的流動性和料柱的透氣性,合適的爐渣成分還有利于渣皮的形成,保護高爐內襯。本次開爐配料計算的基礎條件為:全爐焦比2.7 t/t,正常料焦比0.8 t/t,生鐵硅含量預定為4.0 %,礦批12 t,空焦、正常料堿度1.0,溶劑使用白云石,干熄焦與師宗焦比例1:1,礦石使用燒結礦、昆鋼球和紅山塊,原料條件見表1。經計算,焦批5.82 t,裝料總數100批,其中凈焦43批,空焦27批,正常料30批,每批空焦組成為:5.82 t焦炭+1.50 t白云石,每批正常料礦石組成為:燒結礦62 %+昆鋼球22 %+紅山塊16 %。
2.5 高爐裝料及料面測量
結合玉鋼以往的開爐經驗,在爐缸底部先裝入舊枕木,待舊枕木裝完后,使用其他木材。當木柴堆放到風口下沿后,從爐內將需要堵死的風口小套用有水炮泥堵死,然后使用小直徑木材立放于爐缸圓周,以保護風口中小套,裝完木柴后第1~38批裝凈焦,第39~48批按1批空焦和1批凈料交叉裝入,第49~63批裝空焦,剩余的7批空焦從第64批開始每隔1批正常料裝入2批空焦,第75~93批裝正常料,第93批裝完料線7.2 m,剩余7批正常料控頂溫,裝料的實際料線與計算相符。裝料過程中采用激光網格法測定焦炭、礦石的料流軌跡,用激光掃描儀測量料面形狀。料流軌跡和料面形狀的測定,為開爐后上部調劑提供有效參考[1]。
2.6 確定送風風口
玉鋼3號高爐共20個風口,年檢前有15個直徑115 mm和5個直徑110 mm的風口,年檢全部更換為直徑115 mm的風口。從送風前期的風速、鼓風動能、料面形狀、形成較好的初始煤氣流分布和安全等因素綜合考慮,本次開爐選擇堵2#、12#、4#、14#、5#、16#、7#、17#、9#、19#共10個風口,開3#、6#、8#、13#、15#、18#和東、西鐵口上方的1#、20#、10#、11#共10個風口,進風面積0.104 m2。
3 開爐操作
3.1點火送風

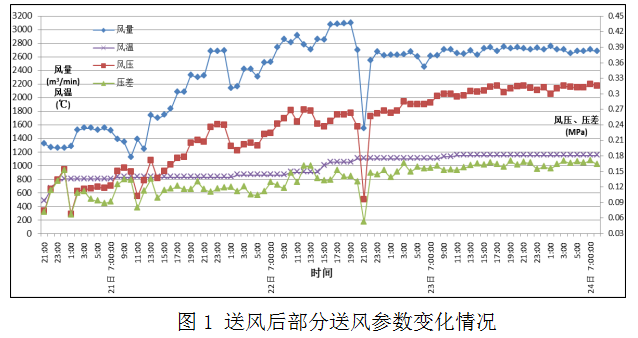

具備點火送風條件,按計劃1月20日20:20點火送風,送風風量700 m3/min,風壓0.074 MPa, 初始風溫478 ℃,送風25 min后,所開風口全部明亮,逐步加風將風量維持在1 250 m3/min左右,風壓逐步增至0.154 MPa。21日0:00風溫由478 ℃逐步加至800 ℃,0:59座料一次,料線由7.2 m崩至10.0 m,2:32加空料焦11.64 t, 2:40料動,風壓風量逐步平穩,爐況趨于穩定順行,為進一步加風創造了條件,逐步加風至1 548 m3/min,風壓0.118 MPa, 4:00引煤氣,5:34西鐵口有少量的渣鐵流出,推測是爐缸內未清理干凈的殘渣鐵融化流出,打少量堵泥將西口堵上,7:15風溫加至830 ℃,9:14憋壓,減風至1 101 m3/min, 風壓0.153 MPa,送風后部分送風參數變化情況見圖1。10:47崩料,料線由5.2 m崩至9.0 m,空料加焦11.64 m,13:07懸料,料線6.5 m,13:42料線崩至8.3 m。
3.2 渣鐵排放

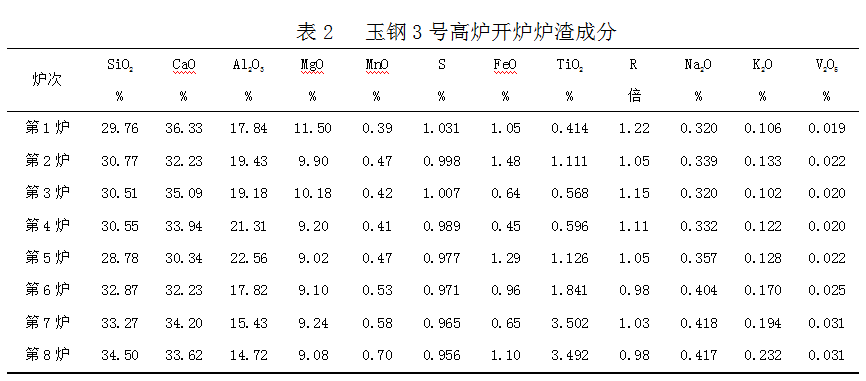

根據入爐風量和下料批數計算爐缸內的渣鐵量,21日13:20開西鐵口,鐵口打開后未見渣鐵、焦炭噴出,判斷是年檢過程中未清理干凈的殘渣鐵溶化后生成的低溫渣鐵,流到泥包周圍再次冷凝,并在鐵口通道上方形成了夾層,渣鐵不能順利流出。通過反復氧燒,鐵口通道上方的夾層燒開,由于鐵口通道燒得過大,加上新澆的主溝較淺,14:13鐵流涌出后溢出主溝,為避免事態擴大,及時堵鐵口。將主溝加固加高,開東口時出現與西口的類似的情況,鐵口打開后未見渣鐵、焦炭噴出,同樣采用氧燒的方式燒開夾層。15:33再次開西鐵口,渣鐵順利流出,[Si]6.36 %,物理熱1 479 ℃,[Al2O3]15.98 %,[MgO]11.95 %,渣鐵流動性良好,第一爐鐵后風壓風量平穩,加風能站住,下料逐漸均勻順暢。第二爐至第6爐鐵爐溫持續偏足,渣中[Al2O3]含量持續升高,[MgO]含量有所下降,渣鐵流動性變差,前8的爐渣成分見表2。為避免因渣鐵流動性差、渣鐵量少和出鐵時間間隔長導致撇渣器鑄死,開爐前用紅沙將主溝溝槽、小井填充至低于主溝平面20 cm的位置,鐵口打開后讓鐵水從閘板上經鐵溝、擺動溜嘴流入鐵罐,來渣后通過控制砂壩的高度使渣鐵分離,待渣鐵排放正常后,再將撇渣器的所填黃沙清除,這樣不僅減少了爐前工作量,又有效保護了新澆的主溝和撇渣器。從第6爐鐵后隨著爐溫下降,渣中[Al2O3]含量逐步下降,渣鐵排放轉順暢,至第8爐鐵后東西鐵口交叉出鐵。
3.3 快速降硅

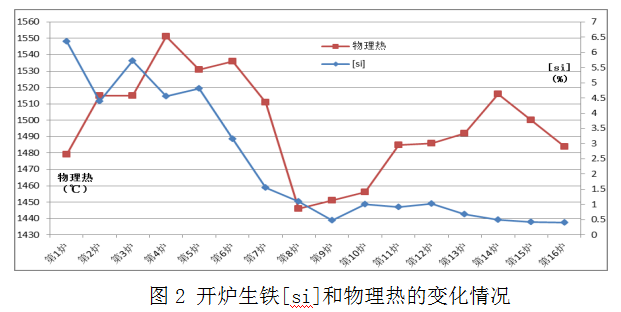

視爐溫足,鐵口能順利的排放出渣鐵,風口無涌渣、掛渣現象,風壓風量平穩,為快速降硅,先保持830 ℃的風溫水平,擴礦批、提負荷、捅風口、加風多措并舉、循序漸進。前8爐鐵均用西鐵口出鐵,捅風口的順序由西鐵口向東鐵口方向擴展,第1爐鐵后期捅開9#風口、12#風口,風量加至2 076 m3/min。第一爐鐵后礦批由12.0 t擴至16.0 t,礦焦負荷由2.06提至2.30。第2爐鐵中捅開7#風口、14#風口,風量加至2 328 m3/min。第3爐鐵中捅開16#風口,風量加至2 682 m3/min。第4爐鐵中礦焦負荷由2.30提至2.76,第5爐鐵中礦批由16.0 t擴至22.0 t,礦焦負荷由2.76提至3.06,為兼顧好爐渣堿度和生鐵質量,同時調整礦石配比,第7爐鐵中(22日8:00)捅開19#風口,第7爐鐵[Si]降至1.55 %,開爐后[Si]和鐵水溫度的變化見圖2,第10爐捅開17#風口,風量加至 3 071 m3/min,剩余的4#、17#風口分別于23日1:46、15:00捅開,實現全風口作業。
3.4 快速噴煤、富氧
在降硅和爐況向好的進程中,為銜接好爐溫,逐步加風溫至1 150 ℃,送風后40 h開始噴煤,送風后74 h煤比達到131.51 kg/t,送風后57 h開始富氧,送風后88 h富氧率達到2.55 %。送風后第三天利用系數達2.79 t/m3·d,實現了快速達產。
4 結語
(1)開爐前精心而周密的準備工作,為本次高爐開爐提供了良好的基礎條件。
(2)高爐開爐料的計算,裝料方式與爐料分布是整個開爐過程的基礎和核心[2],是高爐開爐順利和快速達產的關鍵。
(3)開爐后優化高爐操作,隨爐況進程及時調整各操作參數,為高爐快速達產創造了有利條件。
(4)開爐后組織好渣鐵排放,準確把握開風口及加風節奏,合理選擇擴礦批、提負荷時機,快速降硅,快速噴煤富氧,大大縮短了開爐進程,開爐后第三天就實現了達產。
