-
任海榮 周金虎 李海云 王安云 李建忠
(山西中陽鋼鐵有限公司煉鐵二廠)
摘 要 山西中陽鋼鐵有限公司2號1280m3高爐由于高爐本體冷壁破損嚴重,冷卻強度不均勻造成的爐型不規整、爐外噴淋水強制冷卻,爐殼變形開裂,經常性地出現跑火,對爐況正常運行造成一定影響,而且作業風險增加,必須進行停爐中修以更換破損冷卻壁。本文主要敘述了中修后的開爐快速達產過程,開爐后,通過工藝設備改進,并采用合理的裝料制度、上下部調劑、及合理的熱制度、造渣制度,使高爐爐況穩定、順行,快速達產,同時總結了成功之處,為以后高爐開爐快速達產總結了豐富的經驗。
關鍵詞 高爐 中修 開爐 達產
1 概述
中鋼2號1280m3高爐設有20個風口,2個鐵口,于2009年8月16日投產,運行11年未曾中修。爐役后期主要表現為本體冷卻壁破損嚴重,共計破損冷卻壁水管488根。按照破損部位來劃分,主要集中在爐腹、爐腰以及爐身上部,由于冷卻壁破損嚴重,冷卻強度不均勻造成的爐型不規整、爐外噴淋水強制冷卻,爐殼變形開裂,經常性地出現跑火,對爐況正常運行造成一定影響,而且作業風險增加,對安全生產造成威脅,經公司高層多次協議,對該高爐進行中修。

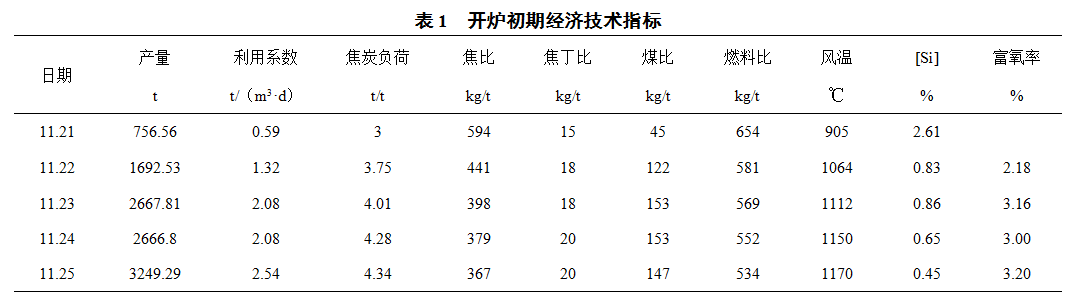

高爐于2020年11月1日停爐中修,共用20天,主要更換了5段以上冷卻壁300塊及附件、部分變形開裂爐殼,重新噴涂灌漿,于11月20日13時48分點火開爐。開爐工作安全順利,爐況順行度良好,各項指標優良,并實現了快速達產的目的。開爐前幾天各項指標如表1。
2 開爐前準備工作
2.1 保證相關設備運轉正常
為避免開爐過程中出現設備故障和操作事故,開爐前對高爐本體、重力除塵器、煤氣管道試壓、送風系統及冷卻系統試漏合格,上料系統以模擬聯動試車連續運轉24小時,無故障出現,各系統均試車驗收合格,可保證正常生產,開爐料及開爐后正常生產的原燃料充足。高爐對爐缸、爐腹、爐腰、爐身進行有計劃的灌漿,以增加高爐本體的整體密封性。
2.2 爐缸清理
爐缸是否能夠清理徹底直接影響到能否順利開爐,按照以往中修開爐前只把爐墻周圍風口前清理到風口大套以下500mm左右,然后把鐵口挖通即可開爐,導致每次開爐都不是很順利。而本次開爐把爐缸內雜物全部挖到鐵口中心線以下,并把兩鐵口貫通,同時在南鐵口安裝煤氣導出管,北鐵口安裝氧槍和熱電偶,保證順利開爐。
2.3 鐵口氧槍安裝
本次開爐首次引進新的鐵口富氧技術,這對于中鋼來說是一個新的事物。從北鐵口插入特制氧槍,外加氧氣和壓縮空氣,這種鐵口富氧的做法對初期爐缸鐵口區域升溫加熱熔融有積極的意義,可以快速提高爐缸熱量,并為第一爐開口出鐵的順利進行奠定了基礎。
2.4 高爐烘爐

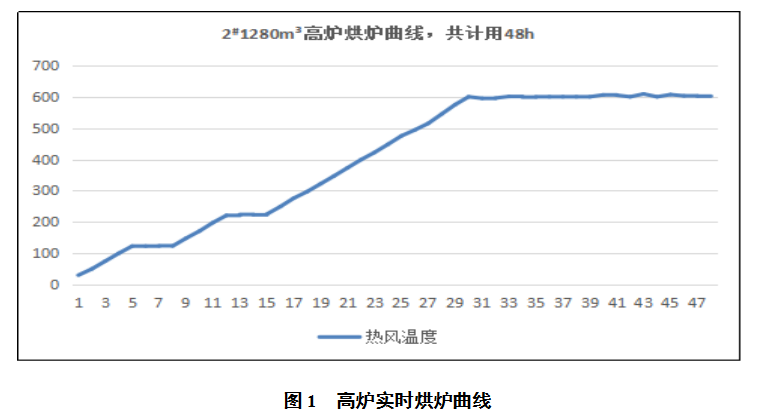

高爐烘爐采用熱風爐供熱方式,以風溫升溫為依據,以風量調劑為手段,以爐頂溫度相制約,嚴格按烘爐曲線進行烘烤。高爐烘爐重點是爐缸以上的噴補區域,為保證烘爐效果,烘爐后期600℃恒溫至烘爐結束直接開始裝開爐料。烘爐曲線見圖1。
3 開爐方案與參數確定
3.1 高爐各段容積裝填料安排
本次中修開爐采用全焦方式,爐缸至爐腹、1/3爐腰裝凈焦,2/3爐腰、爐身下部2.5米裝空焦(在該段空焦中補夠爐腹一半容積和爐腰1/3容積凈焦的熔劑量)往上裝空焦和正常料,負荷逐步加重直到正常。
3.2 開爐料的選擇
焦炭:中鋼自產干熄焦,水分0.2%。
礦石:采用全熟料燒結、球團,質量比為77:23。
溶劑:錳礦、硅石、白云石、石灰石。
要求所有原燃料成分穩定、粒度均勻、強度好、粉末少,槽下篩分徹底。
3.3 開爐各種參數確定
3.3.1 開爐料配料計算參數設定
(1)全爐干焦比3.25t/t,正常料焦比735kg/t。
(2)正常料堿度0.90,空焦堿度0.82,全爐堿度0.76,(Al2O3)≤15.0%,鎂鋁比:0.65±0.05。
(3)正常料壓縮率按11.5%,空焦壓縮率按13%,凈焦壓縮率按14%。
(4)礦石配比77%燒+23%球;礦批:16.0t(不含輔料),焦批:7.6t。
3.3.2 裝料制度確定
凈焦、空焦:C 20°16°;C 22°18°:爐身中上部正常料料制:C 28°26°24°18°,O 26°24°;料線為1.5m,送風后,當料線趕明后,根據實際情況逐步外推α。
3.3.3 送風參數選擇
進風面積:風口小套采用直徑φ110mm×20個,長460mm,斜度均為5°,總進風面積為0.1900 m2。點火開爐時,8個風口堵死,進風面積為0.1140m2。送風點火風量900m3/min,風壓60~80kPa,標準風速為160 m/s。
4 開爐操作

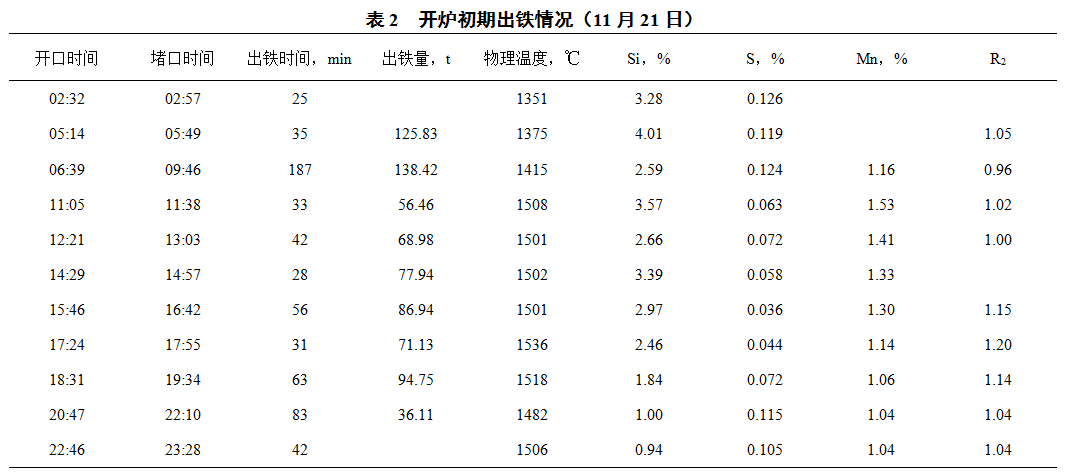

2號1280m3高爐于2020年11月20日13:48點火送風,送風時堵8個風口,即4、5、6、7、14、15、16、17號,初始風量500m3/min,風壓40kPa,風溫900℃,料線南尺4.38m,北尺6.49m,13:57時1、2、3號風口放亮,14:28時全亮,逐步加風到1400m3/min(15:00時),過程中有間斷性崩料、懸料,減風量和風溫控制,17:50崩料后料線過深,南尺7.24m,北尺無料線,兩次補加4批空焦,并停用石灰石。18:00引煤氣,20:03料線自由行動,北尺5.03m,南尺3.56m,深淺不一。20:32擴礦批到18t,停白云石。21日0:15北鐵口燒壞氧槍,2:32開口出第一爐鐵,氧氣燒開鐵口后,流動性非常好。出鐵25分鐘后堵口,第二爐鐵間隔時間較長,受撇渣器過道堵塞影響,處理時間較長。直到5:14開第二爐鐵,流動性依然很理想。出鐵35分鐘,隨后組織爐前工不斷清理并出鐵,過程很理想。鐵水溫度升高很快,第四爐鐵水溫度達到1508℃,而且后續都在1500℃,出鐵情況間表2。

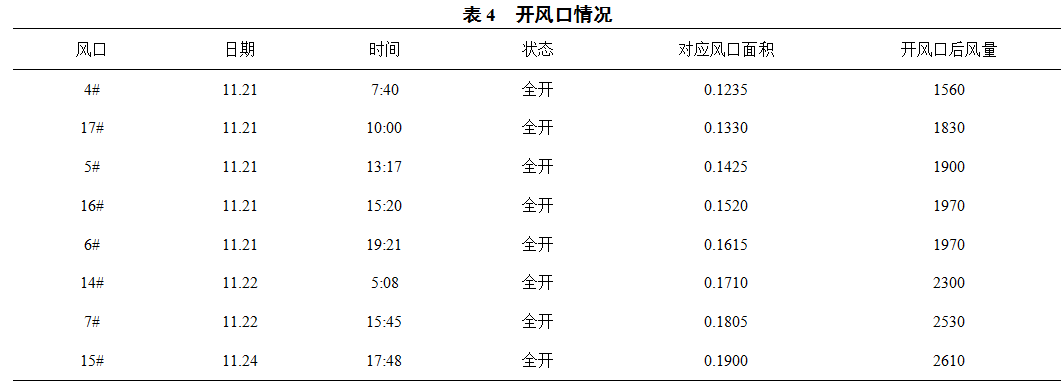

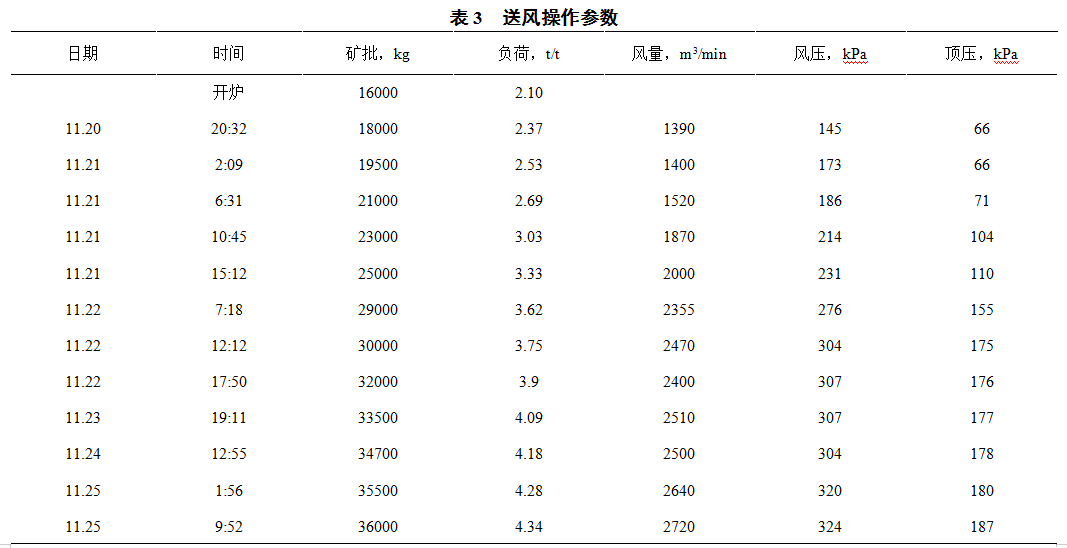

出鐵正常后逐步加大風量并擴礦批,加負荷,見表3。21日7:40開4#風口,18:30開始噴煤。隨著高爐逐步強化,煤氣流分布合理穩定,探尺走勢良好,渣鐵成分也控制到正常水平。于24日17:48捅開最后一個風口(15#),見表4。至此實現全風操作,爐溫下降到規定水平。隨著噴煤、富氧、配加焦丁等強化措施,冶煉強度和產量不斷提高,焦比、燃料比持續下降。到25日負荷加到4.34,產量提升到3249.29t,2號1280m3高爐開爐快速達產取得圓滿成功。
5 結語
(1)本次中修停爐未放爐缸殘渣殘鐵,考慮到開爐后恢復有難度,在停爐前配加錳礦,并下調爐渣堿度,提高爐溫輔予熱洗,為高爐順利開爐創造了條件,促進快速達產的進程。
(2)爐缸清理徹底是利于順利排出渣鐵的基礎條件,更利于快速提高爐缸熱量,同時在清理爐缸殘余物質時,為減少人員勞動強度,加快清理速度,本次以小挖機代替人力更提高了工作效率,取得驚人的效果。
(3)開爐前使用鐵口氧槍,對快速燃燒爐底焦炭,提高爐缸熱量有著很好的輔助作用。由于初次使用,經驗不足,過程把控不好,致使氧槍提前燒壞,但是從順利開鐵口和熱量快速升高的效果分析,還是起到了很大的作用。
(4)開爐料計算、裝料制度確定、布料矩陣的選擇,都是整個開爐順利進行和快速達產的關鍵,確保開爐有充足的熱量、良好的渣鐵流動性,是順利開爐的基礎,發展兩道氣流,保證透氣性良好是保證順行度達到快速加風的核心。
(5)設備的提前連續試車工作,為高爐順利強化達產提供了有力的保障。
6 參考文獻
[1]周傳典.高爐煉鐵生產技術手冊[M].北京:冶金工業出版社,2008.
[2] 林萬明,宋秀安.高爐煉鐵生產工藝[M].北京:化學工業出版社,2010.
