曹 鋒 王保國
(山西省首鋼長治鋼鐵有限公司煉鐵廠)
摘 要 對首鋼長鋼9號1080m3高爐燜爐102.72小時,快速恢復實踐過程進行了總結。通過采取爐體保溫,開爐料中配加螢石,偏堵風口,集中單鐵口出鐵等措施,實現了爐況快速恢復。
關鍵詞 高爐燜爐 保溫 偏堵風口 單鐵口出鐵
1 前言
首鋼長鋼9號高爐于2019年4月大修后開始進入第二代爐役期,設有2個鐵口、20個風口,鐵口夾角80度,采用全覆蓋鑲磚薄壁爐襯、平坦化出鐵場、嘉恒法爐渣處理、爐頂均壓煤氣回收等多項新技術,高爐開爐后爐況一直穩定順行,高爐各項技術經濟指標良好。2019年9月28日因國慶安全環保限產需要,9號高爐于28日03:15休風燜爐至10月2日09:58分開風,燜爐時間102.72小時。通過采取爐體保溫,開爐料配加螢石,偏堵風口,集中單鐵口出鐵等措施,實現了爐況的快速恢復。
2 燜爐前高爐生產情況
2.1.1 高爐操作情況
在國慶節高爐燜爐前,為響應環保要求,9號高爐從9月24日已經開始逐步進入環保限產階段,休風堵3、8、13#三個風口,風量按2850m3/min控制,26日再次減風至2500m3/min,27日為進一步控制生鐵產量,休風堵3、7、8、9、13#共5個風口,風量控制在2000m3/min,生鐵日產量按2000-2300噸左右組織。24-27日在接到環保休風燜爐指令前,高爐處于長期慢風作業操作。

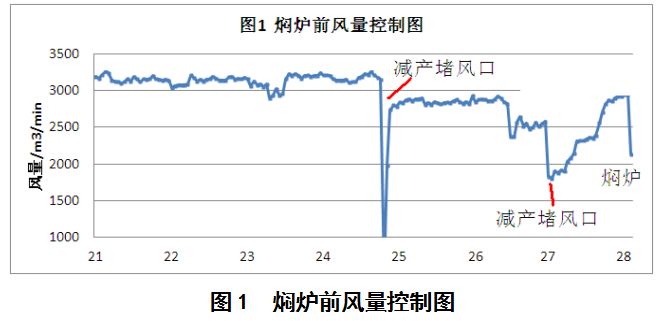

24日-27日高爐風量控制情況見圖1。
2.1.2 爐料結構及原燃料情況
9號高爐燜爐前爐料結構總體為“機燒65-68%+球團16.5-20%+生礦13-14%”,機燒為“高堿度自產機燒+低堿度外購機燒”,生礦為“南非+智利塊”,26日燜爐前結構為機燒68%,球團18%,生礦14%。

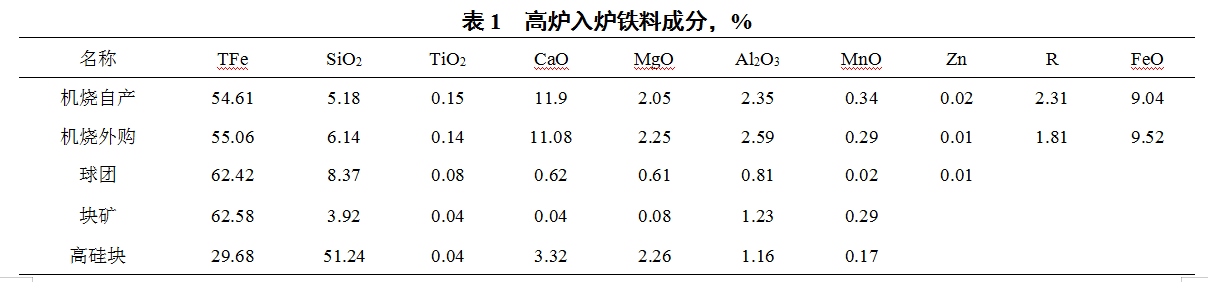

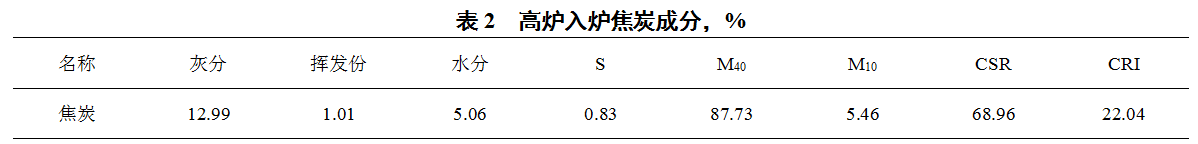

高爐休風燜爐前原燃料質量情況見表1。
2.2 高爐燜爐操作
2.2.1 燜爐前高爐操作和燜爐料

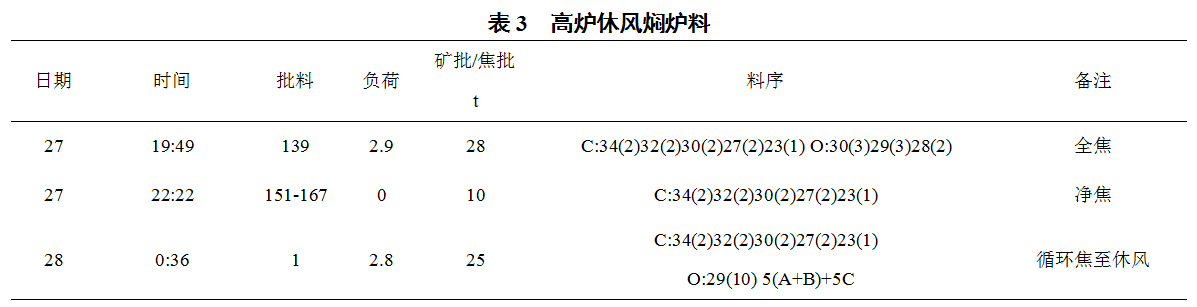

9月27日接到環保要求停產的指令后,考慮到當時高爐長時間慢風作業,原燃料條件不好等因素,為保證燜爐前爐缸活躍,逐步捅開7、8、9#風口(3#、13#風口未捅開)并視況恢復風量至2850m3/min左右。
2.2.2 出鐵情況

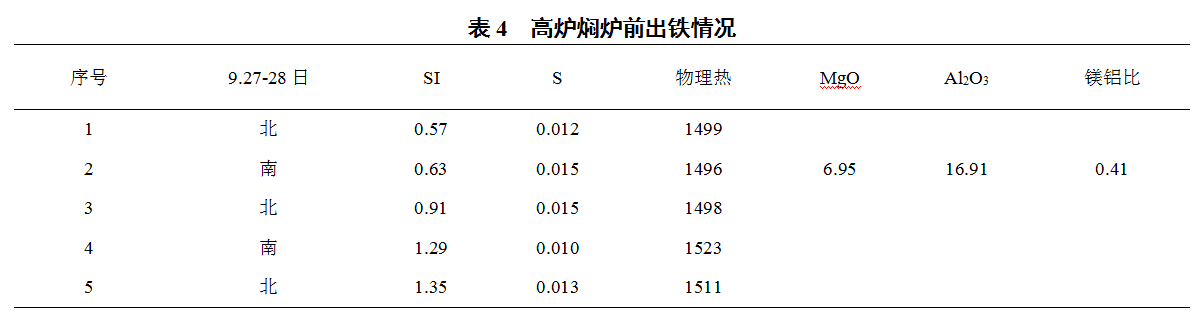

高爐燜爐休風時出北場,沒有同時打開南場出鐵,高爐燜爐前5爐出鐵情況見表4,爐缸熱量充足,但渣相中鎂鋁比控制偏低。
3 燜爐期間高爐保溫情況
3.1 做好高爐休風燜爐期間的保溫
休風后立即組織爐前將所有風口堵嚴,并卸下15個風管涂抹黃油密封,送風短接處用塑料袋裝炮泥塞堵保證送風管道保溫;按長期休風程序進行減壓水、停泵處理,最大程度減少冷卻設備散熱。冷卻水量由7000m3/h減至4500m3/h,休風4小時水量控制為3000m3/h,休風8小時后控制水量為1100 m3/h;爐頂按長期休風程序進行點火,1天以后爐頂大放散扣下一個,三天以后爐頂火逐步減弱,邊沿基本沒火。
3.2 燜爐效果

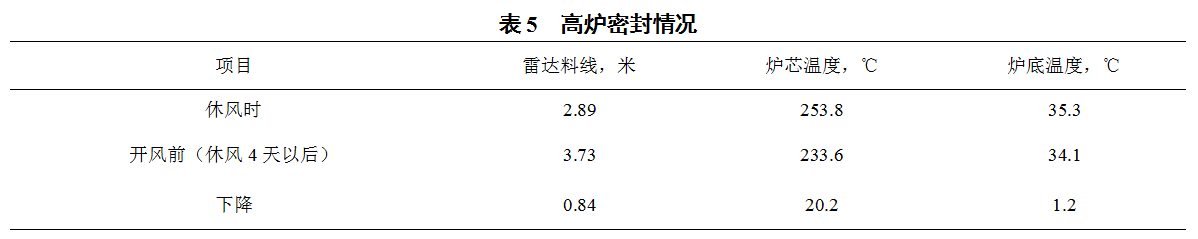

從高爐休風4天以后整體密封效果來看,爐底溫度下降1.2℃,爐芯溫度下降20.2℃,料線只下降了0.84米,爐頂火基本熄滅,證明高爐密封保溫效果較好,達到了燜爐要求效果。高爐燜爐密封情況見表5。
4 燜爐復風前準備工作
4.1 原料情況
為保證開爐順利,騰空兩個燒結倉放入現產機燒,并騰空兩個倉分別放入高硅塊和螢石以待開爐時備用。
4.2 爐前區域
提前12小時將所有風口捅開后重新堵泥,燒南鐵口和其上方15#、16#風口,確保南鐵口和上方風口貫通,南出鐵大溝用焦粉和黑料搗打成干溝、干渣坑提前用干渣圍堵好,準備放紅渣。
4.3 偏堵風口
送風風口為南鐵口兩側11#-20#共10個風口,其余風口重新采用有水炮泥加耐火磚重新堵好,標準不捅不開。
5 高爐燜爐恢復
本次高爐燜爐前堵風口慢風時間較長,爐缸活躍程度受到影響,原燃料質量轉差,渣相不好,通過精心組織和優化出鐵模式,復風4天后風量恢復到2800m3/min以上,爐況基本恢復至休風前正常水平。
10月2日09:58開風,開風風量1000m3/min,風壓64kPa,風溫全用,不足700℃。為了減少爐頂大放散荒煤氣污染和噪音,高爐開爐采用關爐頂大放散開爐,把荒煤氣通過6個布袋箱體引到凈煤氣放散塔進行放散,10:30分煤氣進行爆發實驗合格,熱風爐開始燒爐,18:00高爐熱風溫度升至871℃。開風料礦批12t,負荷2.0,結構配比機燒80%,球9%,高硅塊7%,生礦4%,并配加螢石120-150kg/批,料制為單環布料C:26(8) O:26(8)。由于燜爐前外圍條件較差,自產和外購燒結礦Al2O3%均較高,加上燜爐前有幾天慢風,高爐前期恢復過程困難,生鐵Si含量最高6.3%左右,爐渣中Al2O3最高達27.3%,鎂鋁比低0.22%,渣鐵流動性較差,高爐外排紅渣鐵3爐,3日隨著開爐料螢石的下達渣鐵流動性逐步改善,高爐鐵水開始正常進罐。根據高爐冶煉進程逐步開風口、上負荷、擴礦批,4日改單環為多環,并視況逐步恢復礦批至20t,風量逐步加至2000m3/min,5日逐步恢復礦批至23t調料制為C:32(3)30(3)28(2)25(2) O:28(3)27(5),6日16:30分打開北場鐵口,風口全開,風量2800 m3/min,負荷3.5,至此爐況基本恢復正常。
6 結語
(1)本次高爐燜爐前爐缸工作狀態較差,慢風時間較長,是影響爐況恢復進程的一個主要因素。
(2)本次高爐燜爐料中渣相控制不合理是影響爐況恢復進程的另一個主要因素。燜爐料現產燒結比例低,Al2O3含量高在2.2-2.5%,沒有改善渣相的螢石、白云石、錳礦等輔料,導致渣中鎂鋁比偏低、渣中Al2O3偏高達20-27.3%,渣鐵流動性差,影響高爐燜爐后涼渣鐵的及時排放,延緩高爐恢復進程。
(3)本次燜爐開風前南鐵口和其上方的風口未徹底進行有效燒通,造成開風第一爐開口時間長,影響第一爐渣鐵的排放,后續在爐況恢復過程中7#風口捅不開,影響了高爐爐況恢復進度。
(4)本次燜爐由于全線停產沒有煤氣,不能提前燒熱風爐,高爐開風后長時間風溫過低,導致爐溫長期過低渣鐵排放不暢。
(5)9號高爐改造后渣溝深度太深,太長,渣鐵流動性不好時,清理時間太長,影響爐內冶煉進程。故高爐燜爐需要排放涼渣鐵時,渣溝宜墊起來便于及時清理,為爐內高爐恢復創造條件。
(6)本次高爐燜爐開風后,采取了嚴控風口水溫差的措施,開風口以水溫差升高1度左右為標準,結合爐況的進程逐步開風口,在恢復過程中沒有出現燒風口等異常現象,控制效果較好。
7 參考文獻
[1] 周傳典.高爐煉鐵生產技術手冊[M].北京:冶金工業出版社.2003.
[2] 劉云彩.現代高爐操作[M].北京:冶金工業出版社.2016.
[3] 楊雷.萊鋼1880m3高爐計劃6d燜爐操作實踐[J].山東冶金.
(責任編輯:zgltw)
