高義鋼鐵2號高爐開爐快速恢復實踐

時間:2020-12-18 13:27來源:第十二屆全國煉鐵系統高 作者:zgltw 點擊:
張文壯 武連海 王慶學 (山西高義鋼鐵有限公司) 摘 要 高義鋼鐵2號630m3高爐停爐6個月后于2020年3月31日18:16點火開爐復產,此次開爐準備充分,《方案》周密,各項制度控制合理,過程控
  • 張文壯  武連海  王慶學

    (山西高義鋼鐵有限公司)


    摘  要  高義鋼鐵2號630m3高爐停爐6個月后于2020年3月31日18:16點火開爐復產,此次開爐準備充分,《方案》周密,各項制度控制合理,過程控制判斷及時準確,調劑手段精準到位,點火13小時噴煤、富氧,21小時全風口作業,4月2日產量達到2360t/d,利用系數達到3.75t/(m3·d),成功實現了快速開爐。

    關鍵詞  高爐  開爐  快速  達產


    1  概述

    高義鋼鐵2號630m3高爐于2010年1月10日投產,該高爐爐缸采用全碳磚無陶瓷杯結構形式,爐頂采用串罐式無鐘爐頂,爐前為單場出鐵方式,16個風口,外圍相應的配套設施有4座“卡魯金”頂燃球式熱風爐、爐前液壓泥炮及開口機、10個干法除塵布袋箱體。

    煉鐵廠高度重視此次開爐,多次組織管理技術人員討論、完善《開爐方案》,明確各區域責任人職責,細致安排各崗位工作重點及材料備件的準備,工作進度實行開爐倒計時制。由于各級人員思想重視、準備充分,為此次順利快速開爐打下了堅實的基礎。從試車、烘爐、打壓、備料、裝料、送風、出鐵直到達產,做到了安全、有序、科學、高效。開爐21小時全風口作業,4月2日產量達到2360 t/d,利用系數達到3.75t/(m3·d),成功實現了快速開爐。

    2  開爐準備

    (1)制訂周密的《開爐方案》。在總結大量開爐經驗的基礎上,制訂了周密的《開爐方案》,主要進行的工作:一是重點進行爐內爐型調查及核算、開爐料結構形式及各項參數的計算與確定;二是加強對各崗位人員技能水平的培訓;三是反復聯動試車,確保設備正常作業;四是對爐前出鐵組織及有可能出現的問題進行現場應急預案演練等。全方位為順利開爐做好準備充分。

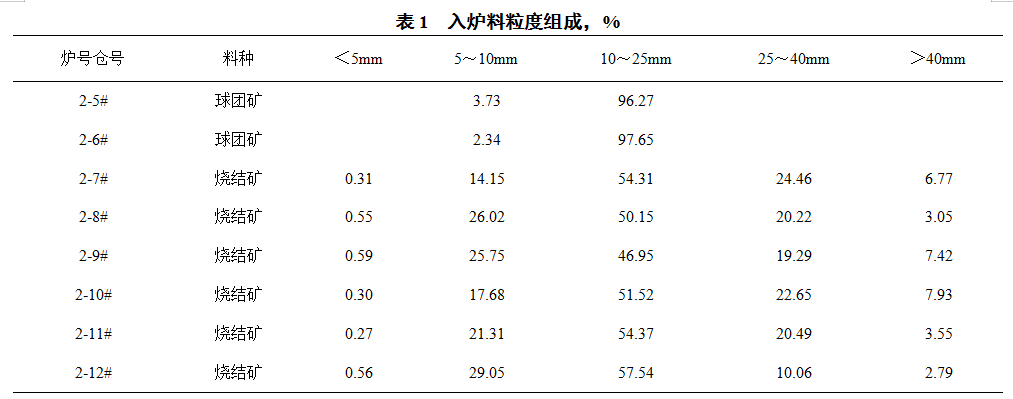

    (2)細化原燃料管理。開爐前備好質量穩定且充足的原燃料,提前上到指定倉位,3月30日燒結礦上到指定倉位。槽下狠抓原燃料篩分,通過調整篩板規格、擋料板高度、激振器振幅,控制焦炭、燒結礦和球團礦料流分別小于15 kg/s、20kg/s和30 kg/s,嚴格控制入爐粉末(<5mm)小于1.0%(見表1),有效改善料柱上部透氣性。

    (3)烘爐和打壓。2號高爐配置4座“卡魯金”頂燃式熱風爐,填充高鋁質耐火球,結合高鋁質耐火球的理化性能和生產實踐,制定熱風爐烘爐方案,嚴格按烘爐曲線升溫,誤差±20℃,分別在300℃、600℃和800℃恒溫40小時,使耐火材料充分晶變和膨脹。

    2號高爐停爐期間更換冷卻壁并噴涂造襯,開爐前低風溫大風量烘爐,初始風量400m3/min以上,頂溫不超300℃。烘爐期間停冷卻水,打開灌漿孔,快速排出水汽。

    高爐打壓在烘爐恒溫段進行,關煤氣切斷閥和爐頂放散,鼓風機加風將頂壓提高到50kPa,穩壓5min檢查送風系統正常后,分四步提高頂壓到180kPa,穩壓30min供檢漏,漏點做好標記并拍攝視頻,檢漏完畢,高爐本體及煤氣除塵系統人員全部撤離,逐步提高頂壓到200kPa,穩壓5min后結束打壓,組織檢修人員處理漏點。檢漏、處理漏點工作按照以上程序重復進行了3次,基本解決了煤氣泄漏的問題。


    (4)設備的聯動試車。提前2個月對供料系統、上料系統、煤氣系統、熱風系統、水沖渣系統、爐前開口機和泥炮等所有設備逐個進行單體試車,發現問題并及時處理。提前20天上料系統聯動試車,模擬從振動篩、稱量斗、料車、直到溜槽布料結束的整個上料過程,白天在自動狀態下運行8小時,持續運行15天。熱風爐系統試車?yán)煤鏍t時間,間隔進行聯動試車。聯動試車使設備存在問題提前暴露出來,組織力量徹底解決,設備的穩定運行為開爐提供了強有力的保障。

    (5)鐵口埋設氧槍。用φ50mm的不銹鋼管制作長4米的氧槍,氧槍后端安裝φ50mm的球閥和窺視鏡,按60°夾角焊接兩只φ15mm球閥,用于調整氧氣和壓縮空氣流量。氧槍用澆注料固定在鐵口通道,烘干燒注料,調整開口機角度與氧槍角度一致。

    3  開爐料及開爐參數選擇

    (1)開爐參數的設定。全爐焦比2900kg/t,正常料焦比800kg/t,爐渣R2=1.0(R4=0.96),生鐵成分:[Si]=2.5%,[Mn]=1.1%,全爐渣比801kg/t,正常料渣比565kg/t,正常料鎂鋁比0.83倍。

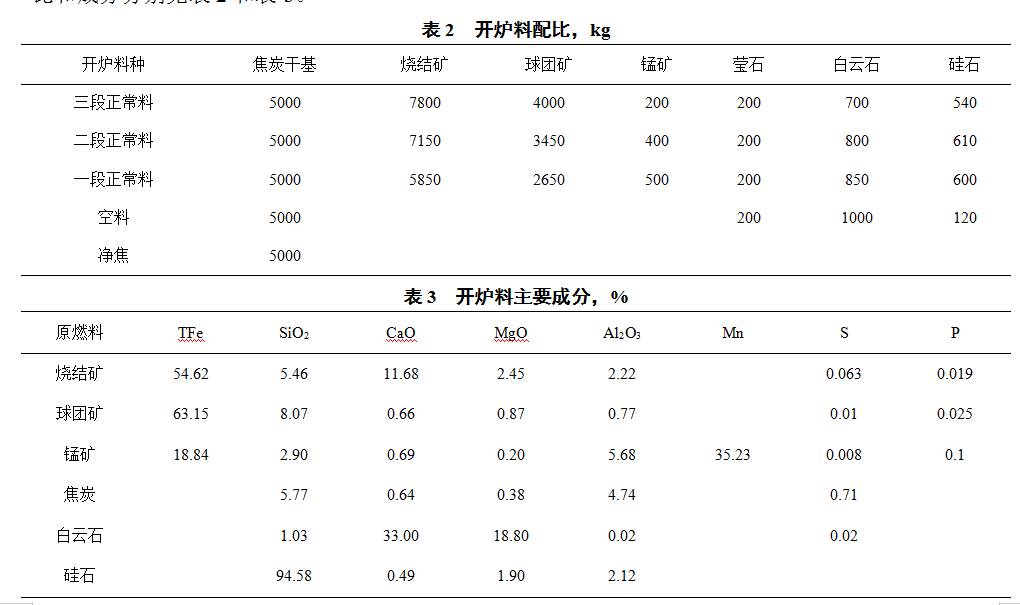

    (2)開爐料配比及成分。開爐料結構為:高堿度燒結礦+球團礦+錳礦+硅石+螢石+白云石,配加錳礦、螢石和白云石降低爐渣黏度,改善爐渣流動性,為爐前排放渣鐵創造有利條件。開爐料配比和成分分別見表2和表3。


    (3)開爐料填充方式及裝料制度。由于停爐時未放殘鐵,爐缸清理到鐵口以下10cm位置,因此采用全焦炭開爐,爐缸到爐腰下部全部填充凈焦,爐腰中上部到爐身下部1/5填充空料,爐身下部1/5-1/4填充過渡料,爐身中上部填充輕負荷正常料。

    為了確保開爐料裝入準確,實測爐內各段尺寸,安裝16米長的軟探尺,裝完凈焦和空料分別測量實際料線,缺料線時用凈焦補充。在整個裝料過程中補加了3批凈焦和2批空料,過渡料和正常料每裝完3批測量一次料線,開爐料實際填充量與計劃量基本相符,實際全爐焦比2960kg/t。

    開爐料采用帶風裝料,冷風通過布袋除塵經凈煤氣放散排放,兼顧了環保和降低開爐料粉末,是此次開爐的技術創新。凈焦、空料和過渡料按15°單環布料,正常料裝料制度為分裝:CC OO,αJ =32.5°(3)30.5°(3)28°(3),αk =30.5°(4)  28°(4)  ,正常料線1.5米,布料角度根據計算料線,并結合實測料線,低料線每增加0.5米,布料角度統一退1°,布料圈數不變,料線達到6米時送風點火。

    4  開爐操作

    3月31日18:16送風點火,風口采用連堵方式(5#-12#),用鐵口兩側的8個風口送風,送風面積為0.076 m2,初始風量550m3/min,風溫580℃,18:36焦炭點著。前3小時料尺不動,頂溫上升緩慢,21:40減風坐料后料尺下降順暢,頂溫穩步上升,逐步加風到880m3/min,風壓127kPa,風溫950℃,22:50送煤氣,23:00煤氣并網。4月1日7:00打開氧槍球閥,隨即鐵流奔涌而出,鐵水順利通過臨時撇渣器,第一爐[Si]=2.10%,標志著開爐已成功了一半,4月1日白班積極組織出鐵,每次鐵后開2個風口,焦炭負荷分四步由2.6 t/t逐步上調到3.60 t/t,7:30噴煤、富氧,16:00全風口作業,4月2日產量達到2360噸,利用系數達到3.75t/(m3·d)。

    開爐期間的操作制度控制和爐前生產組織:

    (1)熱制度的控制。3月31日送風時焦炭負荷2.60t/t,風溫固定950℃。4月1日第一爐鐵渣鐵流動性良好,物理熱充足,焦炭負荷分四步逐步上調到3.60 t/t,全天風溫1060℃,燃料比580kg/t-600 kg/t。前3次鐵水[Si]分別2.10%、2.01%和2.08%,[S]分別0.030%、0.021%和0.018%。

    4月2日平均風溫1063℃,平均燃料比584kg/t,[Si]=0.8%-1.5%,鐵水溫度1475℃-1540℃,渣鐵流動性良好,物理熱充沛,爐缸活躍。

    (2)送風制度的控制。送風時鐵口兩側的8個風口送風,送風面積0.076 m2,4月1日出第一爐鐵后,風量1250 m3/min,風壓205kPa,標準風速274m/s,料尺工作均勻順暢,具備開風口條件,7:58捅開12#和5#風口,第二次鐵后捅開11#和6#風口,第三次鐵后捅開10#和7#風口,第四次鐵后分別捅開8#和9#風口,到16:00開全風口送風,送風面積0.1520m2,風量1750m3/min,風壓325kPa,開爐21小時成功實現全風口作業,創高義鋼鐵開爐快速達產的歷史。

    (3)裝料制度的控制。送風后延用開爐料的裝料制度,αJ =32.5°(3)30.5°(3)28°(3),αk =30.5°(4)28°(4),礦批8噸。4月1日出鐵后礦批由11噸逐步擴至18噸,裝料制度調整為:αJ =30.5°(3)29°(2)27°(2) 24°(2),αk =29°(3)27°(3) 24.5°(3),實現“平臺+漏斗”的料面分布,形成兩股氣流,實現爐況的穩定順行且提高煤氣利用。

    (4)造渣制度的控制。送風后停加錳礦和硅石,白云石每批減到200kg,第25批停加白云石,爐溫低于1.0%時停加每批200kg螢石。控制爐渣中MgO=9.5%,R2=1.10(R4=0.98),鎂鋁比0.65倍,配加錳礦、白云石和螢石降低爐渣黏度,改善爐渣流動性。

    (5)爐前生產組織。單鐵口決定了爐前渣鐵排放是開爐的重點,組織好出鐵是本次開爐順利與否的關鍵。廠部抽調一名爐前技師帶領10名業務骨干,支援2號高爐開爐。4月1日7:00打開氧槍閥門,鐵流隨即奔涌而出,渣鐵分離良好,鐵水順利通過臨時撇渣器,鐵水進罐,水沖渣投用,出鐵15分鐘約100噸鐵水。鑒于前兩爐渣鐵流動性良好,第三爐投用儲鐵式主溝,鐵水順利通過撇渣器,爐前生產組織步入正軌。

    此次開爐爐溫、爐渣性能控制合理,渣鐵流動性良好,鐵后主溝、鐵溝、渣溝基本干凈,爐前勞動強度大幅降低,30分鐘內打開下一次鐵口,爐前出鐵組織快速、高效,為高爐快速恢復創造了有利條件。

    5  結語

    高義鋼鐵2號高爐此次開爐前期準備充分,開爐過程控制到位,恢復過程高效、快速,開爐13小時噴煤、富氧,21小時全風口作業,2.0天利用系數達到3.75t/(m3·d),創高義鋼鐵公司歷次開爐的記錄。主要經驗有:

    (1)制定周密的《開爐方案》?!堕_爐方案》重點強調人員培訓、開爐料計算、操作制度調整、爐前生產組織等,準備工作落實到細處和實處,進度安排到日,責任落實到人。

    (2)設備聯動試車徹底。提前2月對所有設備進行單體試車,提前20天聯動試車,設備存在問題得以提前暴露和解決,設備的穩定運行,為開爐提供了強有力的保障。

    (3)細化原燃料管理。提前備好質量穩定的原燃料并取樣化驗,保證開爐配料的準確。通過調整擋篩板規格、料板高度、激振器振幅等,狠抓原燃料篩分,在保證上料的情況下嚴格控制料流,降低入爐粉末到1.0%以下。

    (4)開爐料的準確裝入。開爐料采用帶風裝料,提前計算好凈焦、空料、輕負荷料的裝入位置,裝料時用探尺實測料線,計劃料線與實際料線出現偏差時補加凈焦和空料,實際開爐料填充位置、數量與計算基本相符。

    (5)合理的操作制度。開爐熱制度和造渣制度選擇合理,第一爐鐵水[Si]=2.10%,4月2日[Si]=0.8~1.5%,爐渣R2=1.10。適宜的爐溫和爐渣特性,實現了爐缸熱量的充沛和渣鐵良好的流動性。開爐輕負荷料采用分裝多環布料,實現“平臺+漏斗”的料面分布,形成兩股氣流,確保開爐爐況的穩定順行。開爐時風口采用連堵方式,8個風口送風,標準風速持續大于180m/s,吹活爐缸,高爐具備出鐵后開風口、加風的條件。

    (6)快速、高效的爐前組織。開氧槍球閥出第一爐鐵,渣鐵順利過臨時撇渣器,第三爐儲鐵式主溝投用,鐵水順利過撇渣器,爐前組織步入正軌。爐前組織的順暢受益于熱制度和造渣制度選擇的合理,渣鐵流動性良好,大幅降低爐前勞動強度,30分鐘內打開下一爐鐵口,及時、均衡地排凈爐內渣鐵,為高爐快速恢復提供強力支持。

    (責任編輯:zgltw)
