朱晨睿 趙金龍
(安徽長江鋼鐵股份有限公司)
摘 要 長鋼1號1080m3高爐因爐缸侵蝕,碳磚溫度高于2019年2月20日停爐中修,同年5月8日開爐,5月15日產量達到3450t/d,高爐爐況穩定順行,送風參數穩定在風量2920m3/min,風壓340kPa,為之后的強化冶煉打下了良好的基礎。
關鍵詞 高爐 開爐 噴煤 達產
長江鋼鐵1號高爐自2014年11月起,到2019年2月20日,完成第二代爐齡生產任務,按計劃停爐,開始進行中修工程。此次中修,重點項目包括高爐本體爐殼、冷卻壁及耐材更新,爐底及高爐本體冷卻由工業水改軟水,以及環境除塵設備能力擴大改造。2019年5月8日,1號高爐點火開爐,整個開爐過程安全順利,之后高爐運行穩定。開爐后第7天起,高爐日產量達到3450t/d水平。
1 開爐準備階段
1.1 高爐本體及煤氣管道氣密實驗

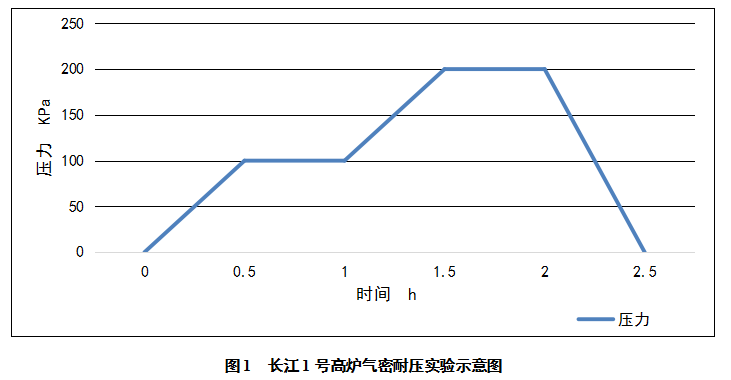

為了檢驗 1號高爐中修新安裝的管道、設備焊縫、閥門法蘭密封等是否滿足高壓生產的要求,必須在高爐投產前進行氣密耐壓實驗,實驗中對發現的漏點進行標注,匯總后進行處理。
1.2 高爐烘爐

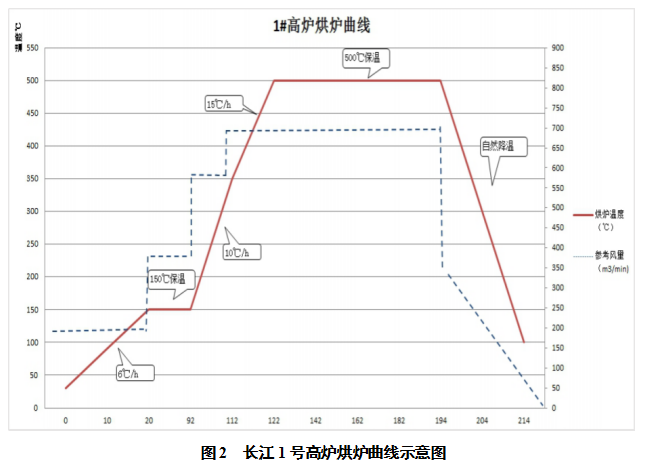

高爐投產前,需對高爐本體內部進行烘爐處理,以此來達到消除高爐耐火材料內水分,提高砌體整體強度的,避免設備在生產后因劇烈熱膨脹而造成損壞。本次烘爐在風口小套前端500mm處埋入熱電偶為參考溫度,此次中修熱風爐處于保溫狀態,烘爐方案便采用了熱風爐鼓風烘爐。并制定了烘爐曲線詳見圖2。
爐缸采用陶瓷杯,嚴格按照廠家要求的烘爐曲線進行,以熱風溫度為基準,用風量調節,控制爐頂溫度≯350℃,若大于 350℃,則取關小爐頂放散閥開度、減小風量等措施進行控制。
1.3 爐缸底焦及枕木填充

1號高爐此次采用散裝枕木和圓木對爐缸進行填充。在鋪枕木前,先在鐵口中心線以下裝入底焦約30噸,采用人工撫平后開始鋪枕木。爐缸枕木下部采用“井”型堆放,擺放時下部枕木之間間距 150mm,最上面3層采用密擺不留間隙。風口小套采用斜靠長枕木密排保護,用馬釘固定,中心堆包采用枕木和圓木進行堆放。爐缸上面枕木、風口保護枕木及中心堆包擺放保持密排,以防止開爐料漏入間隙造成出現計算體積偏差。
1.4 開爐料主要技術參數
本次開爐,高爐采用送冷風帶風裝料,裝料時的送風參數為:風量600m3/min±50。開爐全爐焦比為3.203t/t,全爐料堿度為0.90,料線1500mm。

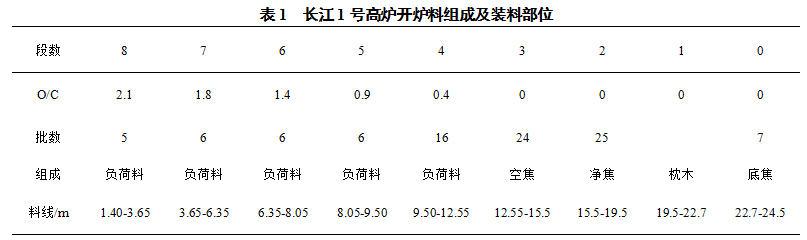

本次開爐死鐵層以上共分8段料,開爐料主要組成為:底焦;枕木;凈焦;空焦(焦炭+石灰石+白云石+螢石+硅石);負荷料(焦炭+燒結礦+塊礦+石灰石+白云石+螢石+硅石)。各段料負荷、組成及裝料部位如表1。
裝料過程中,為避免爐料撞擊爐墻,底焦采用溜槽極限角布入,焦炭偏于中心布入,礦石偏于邊緣布入,輔料盡量布在中間區域。前期采用單環布料,后期采用多環布料,布料圈數一般控制在8環以內。
2 開爐操作
2.1 爐內操作

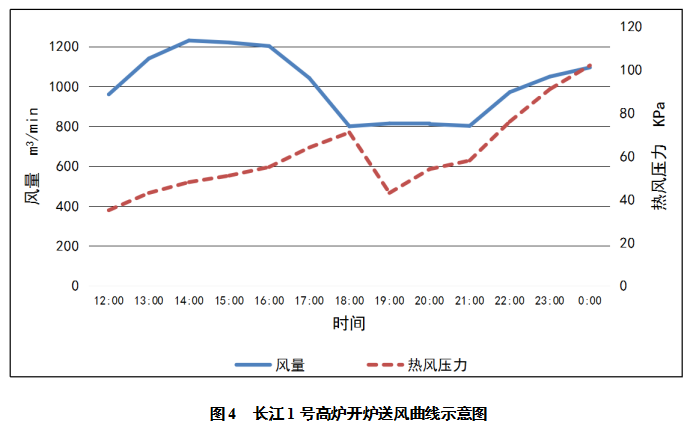

1號高爐在做好開爐前期準備后,于2019年5月8日11:18點火開爐,點火時采用φ115mm×20(風口全開面積0.2077m2),采取鐵口兩側直風口、其余為斜4度的風口布局,堵6個風口開14個風口的送風方式,點火時風口面積為 0.1454m2,點火風量550m3/min,點火風溫700℃。16:00,風量達到1200m3/min,熱風壓力55kPa,爐頂溫度升至100℃,料線松動,走勢穩定,高爐使用10.5噸礦批(焦炭負荷2.1t/t)開始下料。煤氣爆破試驗成功后,高爐與17:12引煤氣,干法除塵投用。軟熔帶形成期壓量關系不適應,減風控制。

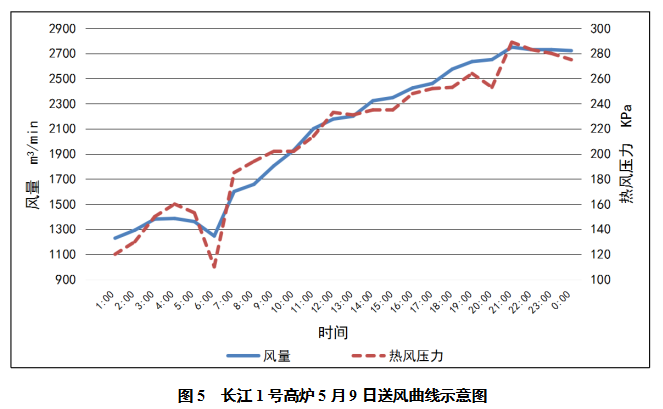

5月9日01:00,高爐壓量關系穩定,高爐適當加風至1300m3/min,熱風壓力120kPa,料線運動加快,高爐順勢調整礦批至12噸,在第11批料時,將礦石布料制度調整為O31(3)29(3)。此后,逐步提升風量、熱風壓力,礦批和焦負荷同步跟進,截止到5月9日24:00,高爐冷風流量穩定在2700m3/min,熱風壓力達到275kPa,此時礦批22噸,焦炭負荷2.85t/t,料制為C36(3)34(3) 32(3)30(2),O35(3)33(3)31(3)。5月10日高爐于1:00開始噴煤,15:45TRT開始投用,18:00開始富氧。
2.2 爐外出鐵

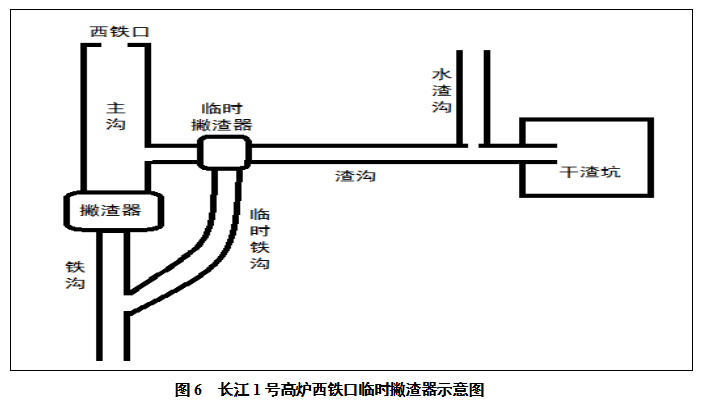

1號高爐點火前,確定前期使用西鐵口出鐵,為防止初次出鐵的渣鐵流動性差堵塞新撇渣器,妨礙快速清理殘存的渣鐵,制作了臨時撇渣器,同時預備好干渣坑,以備不時之需。

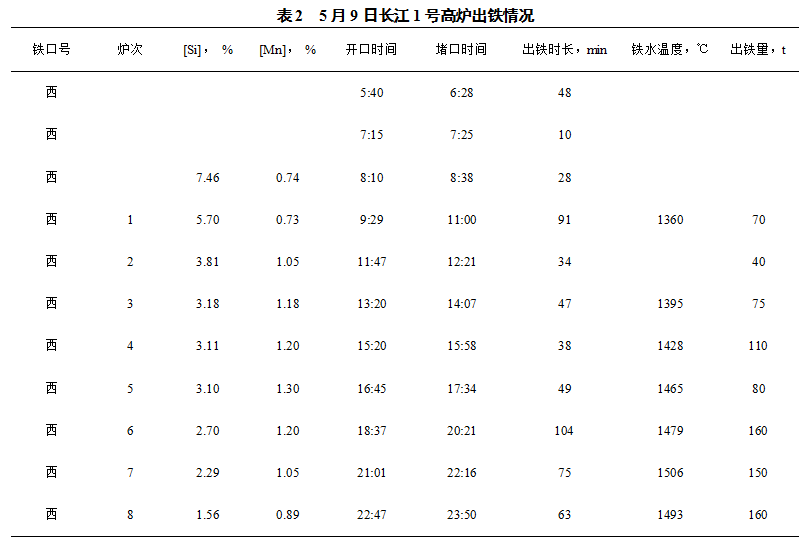

高爐在送風點火后,兩鐵口煤氣火正常噴吹,鐵口見渣后堵口。5月9日5:40,西場出鐵口打開,出第一爐鐵,6:28堵口。在8:10,第三次打開西場出鐵口,少量鐵水進入鐵水罐,爐渣直接走水渣,干渣坑未使用。標志著高爐可以正常出鐵。11:47開口出鐵時,臨時撇渣器停用,走新撇渣器,12:21堵口,耗時34min,出鐵量約為40噸。
5月10日,東出鐵場開始投用。兩出鐵場交替出鐵,高爐爐外出鐵進入正常生產狀態。但西場鐵口有噴濺現象,后期改用防噴濺炮泥后開始好轉。
3 快速達產過程簡述

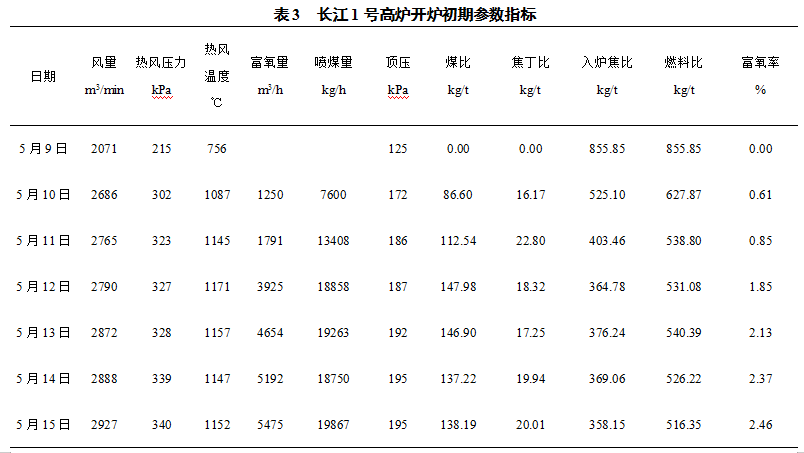

高爐順利開爐是高爐開爐后快速達產的必要前提,1號高爐的開爐過程可以說進行的十分順利,在高爐送風點火后的36小時內,風量就提升到2700m3/min,熱風壓力達到275kPa,爐頂壓力達到160kPa。在60小時內,高爐完成了從噴煤、富氧到TRT投用等操作,并且將熱風壓力提升至320kPa,爐頂壓力提升至185kPa,礦石批重加到26.5噸,焦炭負荷加到3.80t/t,整體操作參數已經達到了第一階段的目標水平。

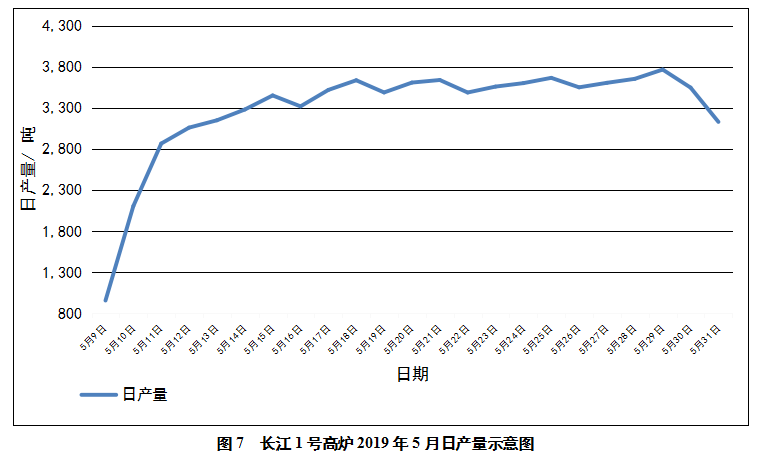

經過不斷的調整和優化,各項操作參數穩步向正常生產狀態推進,到5月14日24:00,高爐風量基本穩定在2950~3000m3/min,熱風壓力在345±5kPa范圍內波動,爐頂壓力設定在195kPa,高爐富氧量達到5500m3/h,煤氣利用率穩定在45%,單日鐵水產量達到3279.31噸,各項參數已接近全風生產狀態。5月15日,單日鐵水產量達到3450.37噸,截止到5月31日結束,1號高爐累積生產鐵水75624.07噸,超出原計劃產量12374.07噸,實現了快速達產的目標。
4 結語
此次開爐,過程順利,在開爐后各項參數平穩向目標推進,做到了快速達產。這取決于前期制定了正確、詳細的開爐計劃以及大量的準備工作。在此期間,高爐未發生設備和安全事故,這也是煉鐵廠各方共同協作的結果。此次快速達產也為今后公司其他同類型高爐提供了經驗。
5 參考文獻
[1] 聶正其,馬群.馬鋼1000m3高爐開爐達產實踐[N].安徽冶金科技職業學院學報,2019,29(3):32.
[2] 甄昆泰,鄭朋超,陳建,等.首鋼京唐2號高爐中修開爐實踐[J].河南冶金,2018,26(6):35.
(責任編輯:zgltw)
