c摘要 安鋼2 200 m3高爐在因環保限制停爐打水降料面不徹底,爐缸只局部清理情況下中修后開爐,在開爐4天就實現了達產??偨Y(jié)了成功和不足之處,為以后高爐快速開爐、達產積累了經驗。
關鍵詞:高爐 中修 開爐 實踐
Practice of Intermediate Repair,Start-up and Output Arrival at 2200 m3 BF of AISC0
Yu Qiming
(Anyang Iron & Steel Stock Co., Ltd. )
Abstract With lowering the furnace burden level halfway by sprinkling water and partial clean of hearth because of the environmental protection limit,2200 m3 BF of Anyang Iron and Steel Stock Company Limited (AISCO) reached its output rate in 4 days after intermediate repair.Summarizing the successes and defects,the paper accumulates experience for later BF start-up and output arriva1.
Key words BF;intermediate repair;start-up;practice
0 前言
安鋼2 200 m3高爐于2005年10月14日投產,由于爐體銅冷卻壁破損嚴重、爐缸側壁溫度持續居高不下[1],2017年2月15日05:51打水降料面停爐中修,更換30塊破損冷卻壁。高爐于2017年4月15日20:00點火送風,重新開爐。

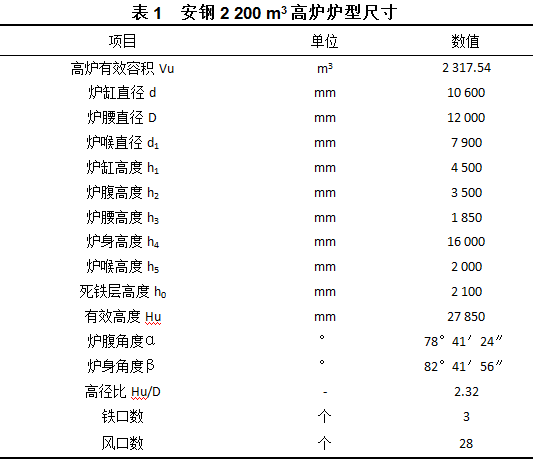

由于環保限制高爐停爐時料面只降到爐腰下沿附近(1#料尺21.28 m,2#料尺19.52 m,3#料尺18.04 m),高爐爐型設計尺寸見表1。同時,也因?yàn)榄h(huán)保管控導致開爐時間不確定性,爐缸殘余焦炭和渣鐵清理不徹底,只將1#、2#鐵口通道露出來,3#鐵口方位只清理到風口中心線以下2 m左右,整個爐缸形成一個斜坡。而且烘爐沒有安裝烘爐導管,爐缸烘的不徹底,導致開爐后風口往外流水達20天左右。這些都給本次中修開爐帶來不小的困難。
1 開爐前的準備工作
1.1 爐缸清理
由于環保限制本次中修停爐料面只降到爐腰下沿附近,鐵口中心線以上尚有近750 m3的爐料需要扒出爐外。本次扒爐分兩個階段,第一階段全人工扒爐將風口清理開與爐內貫通,第二階段從爐內大方孔吊入15型挖機,采取挖機+皮帶的方式扒爐。18日至23日卸中套,進行第一階段的人工扒爐,25日開始采用機械清理,27 清理至風口平面。截止3月11日在1#、2#鐵口方向挖至風口中心線以下3 m左右,清料暫停,挖機吊出,交付風口帶澆筑施工。3月15日爐腹開始噴涂,16日噴涂結束,開始清爐缸返彈料。3月17日1#、2#鐵口經爆破清理貫通,3#鐵口挖至風口中心線以下2 m左右,形成由東邊3#鐵口向西邊1#、2#鐵口傾斜的斜坡。至此爐缸清理工作全部結束,前后歷時27天。
1.2 高爐烘爐

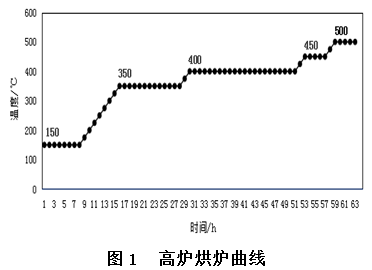

本次中修期間熱風爐間歇燒爐保溫,為了能順利返吹燒爐,將28個風口橫襯器法蘭用盲板上螺栓盲好。本次高爐風口帶澆筑用料108 t,爐身噴涂造襯用料360 t。為了使高爐內部耐火材料砌體的水分緩慢地蒸發并得到充分加熱,提高耐火內襯的固結強度,采用熱風烘爐,烘爐曲線的溫度控制以熱風溫度(熱電偶溫度)為準,以風量為調劑手段,以爐頂溫度和氣密箱溫度為制約條件,烘爐曲線如圖1所示。
1.3 氣密性及耐壓試驗
本次只對高爐本體至重力除塵器煤氣遮斷閥前進行了氣密性及耐壓試驗,共進行了一次氣密性實驗和三次耐壓試驗。氣密性實驗壓力分別為50 kPa和100 kPa,耐壓試驗壓力為200 kPa。對檢查出的漏點隨后分三次休風處理。
2 開爐配料及開爐參數確定
2.1 開爐用原燃料成份、爐料結構

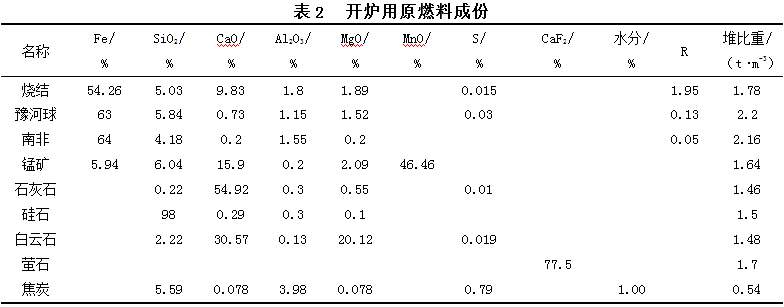

開爐爐料結構為:燒結礦80%+豫河球團15%+南非5%,原燃料成份見表2。
2.2 高爐各部位料段安排
凈焦裝至爐腹上沿,體積大約722 m3,空焦體積大約585 m3。(爐缸+爐腹+爐腰)的體積為939 m3,裝入(凈焦+空焦)的體積1 307 m3,考慮爐內實際還殘余部分渣鐵,預計空焦達到爐腰上沿高度約4 m。

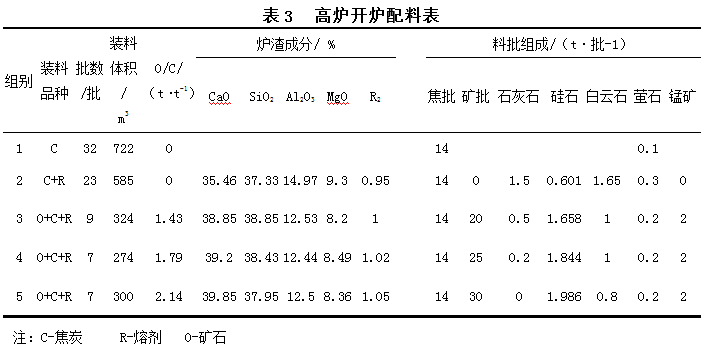

高爐開爐配料表見表3。每組料爐渣成分中Al2O3含量最高不超過15%。
2.3 全爐參數及終渣成分

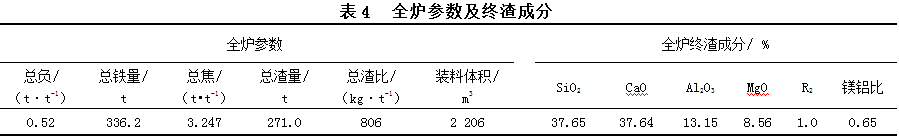

開爐生鐵成分[Si]按照3.5%計算[2],F(xiàn)e元素按照95%計算。全爐參數及終渣成分見表4。
2.4 裝料制度的確定

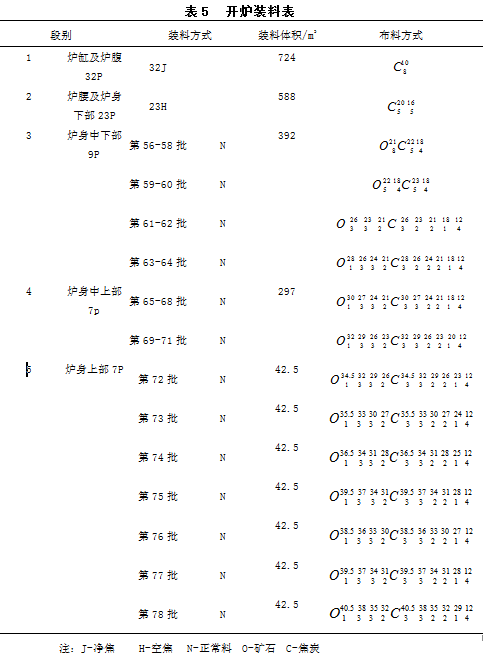

按照高爐投產測料面方案布料矩陣執行,本次開爐因環保因素采取靜態裝料全焦開爐,裝料表見表5。
2.5 送風參數的選擇
此次開爐風口規格為Φl20 mm×14+Φl10 mm×4個,全開風口面積為0.297 m2,堵10個風口,送風風口18個,送風面積為0.1963 m2,
進風率66.09%。點火風量為1400 m3/min,風溫全送。
3 開爐實際操作
3.1 開爐難點及對策
本次安鋼2 200 m3高爐中修是在環保嚴格管控背景下進行的,整個中修及開爐計劃具有不可控性,導致爐缸殘余焦炭和渣鐵清理不徹底,只將1#、2#鐵口清理出來,3#鐵口沒有清理。同樣的原因烘爐時也沒能安裝烘爐裝置,爐缸烘的不徹底。同時環保要求開爐盡可能縮短恢復爐況時間,將開爐對環保的影響降低到最小。這些都給本次開爐帶來不小的困難,為此開爐采取了預埋氧槍加熱鐵口,定期更換氧槍,爭取早日燒開鐵口排放渣鐵;花堵風口,開爐初期采用小風量有利于恢復爐況,減少風口破損,隨爐況進程逐步開風口;確定合適的開爐總焦比和全爐渣堿度,本次開爐總焦比3.247 t/t,全爐渣二元堿度1.0,保證渣鐵有良好的流動性和料柱透氣性;加強爐前人員力量,及時出凈渣鐵。
3.2 預埋氧槍作業
為了更好、更快的恢復爐況,此次開爐使用從鐵口插入氧槍的方法,以加快爐缸涼渣鐵的融化和排出,提高處理爐缸的速度[3]。具體于送風前2小時在1#、2#鐵口預埋氧槍,通上壓空和氧氣預熱鐵口。為了更好引燃鐵口焦炭,采取在預埋氧槍前人工用吹氧管氧燒鐵口。
3.3 開爐操作

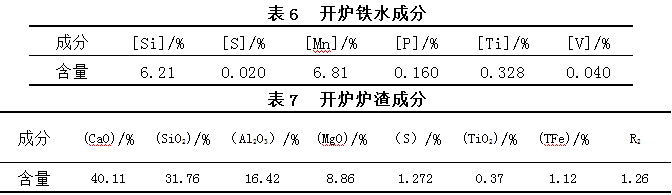

安鋼2 200 m3高爐中修完于2017年4月15日20:00點火送風,堵1#、9#、10#、11#、12#、13#、19#、20#、21#、28#共10個風口。開始風量1 400 m3/min,風溫330 ℃,料尺顯示1#4.87 m、2#4.04 m、3#3.51 m。21:40送風的18個風口全亮。22:30引高爐煤氣。16日00:10發現2#鐵口氧槍自動燒出后上炮堵口,01:25拔出1#鐵口氧槍發現槍堵死,03:28-03:36開2#鐵口出第一次鐵,流出約30t渣鐵混合物。09:00取樣鐵水成分見表6,爐渣成分見表7。

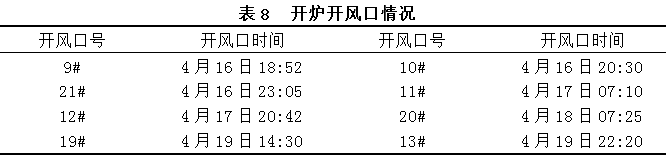

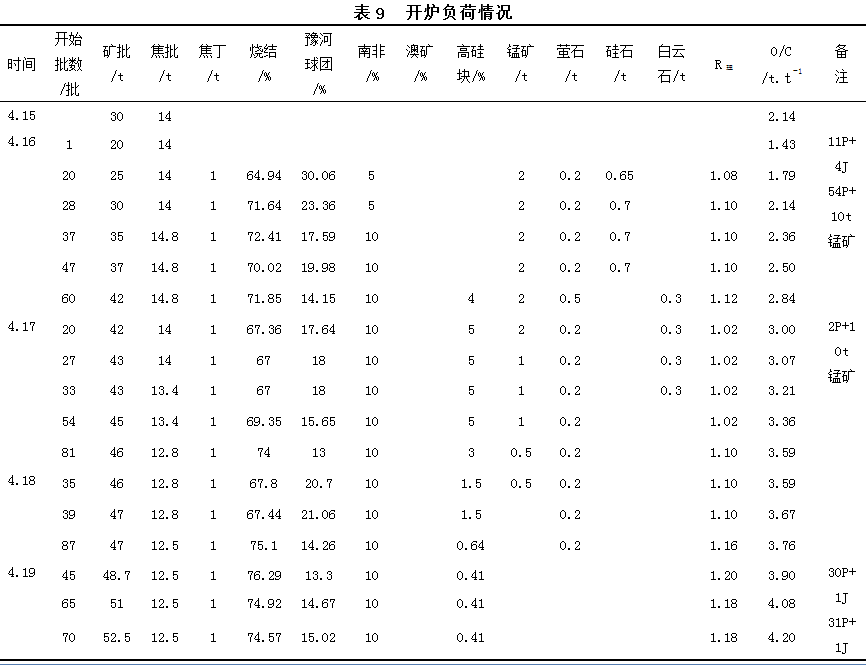

16日18:52捅開9#風口,20:30捅開10#風口,22:29發現1#鐵口自動燒出,22:36堵口,23:05捅開21#風口,開爐開風口情況見表8。4月17日15:00開始噴煤,4月19日04:45在處理近三天情況下終于將1#鐵口再次燒開,投入正常使用,16:00開始富氧。4月19日高爐除了1#、28#風口因側壁溫度高常堵外風口全開,當日O/C上至4.20 t/t,風量加至4 080 m3/min,至此本次高爐中修開爐基本恢復正常。開爐負荷情況見表9,開爐4天風量情況如圖2所示,因鐵口淺跑大流有三次減風出鐵。
4 高爐達產

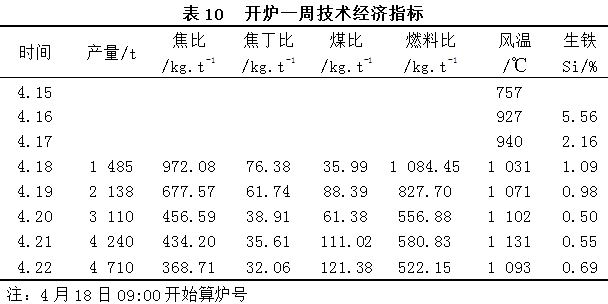

高爐開爐一周內沒有休風,技術經濟指標見表10。
5 結語
(1)開爐前清理爐缸采取挖機+皮帶的方式扒爐,大大減輕了工人的勞動強度,提高了爐缸清理的工作效率。
(2)鐵口預埋氧槍加熱鐵口比人工燒鐵口,不僅減輕了勞動強度,節省了氧氣管,還因持續供氧加熱鐵口效果更好,大大縮短了開爐后打開第一次鐵口的時間,本次點火開爐后7 h 28 min就將2#鐵口順利燒開,有利于加快爐況恢復進程。
(3)制定科學合理的開爐方案是開爐成功的關鍵,本次開爐確定了合理的總焦比和全爐渣堿度,保證了渣鐵良好的流動性和料柱透氣性。
(4)開爐期間加強爐前人員力量,保證了爐前及時出鐵和渣鐵清理工作,為爐況恢復創造了條件,避免了因爐前渣鐵清理不及時造成爐內憋風現象。
總之,安鋼2 200 m3高爐本次中修是在環保嚴格管控背景下進行的,整個中修及開爐計劃具有不可控性。因開爐方案制定科學合理,特別是采用預埋氧槍操作,在開爐4天就全風操作,實現了中修開爐快速達產達效。認真總結本次開爐的經驗與不足對今后的開爐具有重要的現實意義。
6 參考文獻
[1] 王濤,郭喜斌,裴生謙,張艷霞.宣鋼450 m3高爐中修開爐及快速達產實踐[J].河北冶金,2007,159(3):31-33
[2] 安銘,欒吉益,王連杰,董龍果.濟鋼3#1 750 m3高爐中修開爐快速達產實踐[J].山東冶金,2007,29(5):29-31
[3] 孟飛.梅鋼2號高爐封爐后開爐達產實踐[J].山西冶金,2013,143(3):40-44
(責任編輯:zgltw)
