1260m3高爐產期燜爐開爐操作總結

時間:2020-04-07 08:26來源:天津軋一集團軋三鋼鐵有 作者:韓 飛 張振國 點擊:
摘 要 本文主要介紹了軋三鋼鐵有限公司1號1260m3高爐燜爐36天的開爐操作方法和復風恢復過程,總結了1號高爐長期燜爐過程中的復風后怎樣快速恢復爐況的有效方法,進而減少了爐前工
  • 摘  要  本文主要介紹了軋三鋼鐵有限公司1號1260m3高爐燜爐36天的開爐操作方法和復風恢復過程,總結了1號高爐長期燜爐過程中的復風后怎樣快速恢復爐況的有效方法,進而減少了爐前工的勞動強度,實現了高爐降低焦比,快速達產達效的目的。

    關鍵詞  高爐  休風  復風  參數控制


    因環保形勢嚴峻,天津市要求靜海區全部鋼鐵企業停產。天津軋三鋼鐵公司煉鐵廠接到停產通知后,1#高爐于2017年4月26日計劃停爐。繼2#高爐復產后,1#高爐于2017年6月1日具備復產條件。

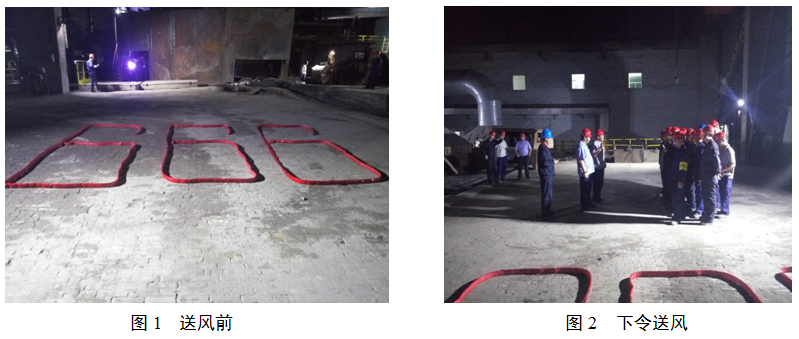

    2017年6月1日21:16,公司各單位齊聚1#高爐出鐵平臺,隨著公司副總韓飛一聲令下,軋三煉鐵廠1#高爐點火送風。


    1  開爐主要思想

    (1)開爐時間正值“全國安全生產月第一天”,開爐主要思想為安全環保開爐,安全環保并行。

    (2)為加快開爐進程,執行雙鐵口出鐵。本次開爐抽調2#高爐7名爐前人員,由爐前大班長帶隊;鑄鐵抽調14人,3個班6組人,全力保雙鐵口出鐵。

    (3)開爐送風為東出鐵口上方19#、20#,西出鐵口上方10#、1#共計4個風口,視各出鐵場出鐵情況對稱按順序開風口。

    (4)大班長以上人員24小時全程值守,集中力量,一鼓作氣快速恢復爐況。

    (5)目標2天風口全開,3天達產。

    2  送風前高爐情況

    (1)停爐過程為計劃停爐,接通知后立即執行停爐計劃,共上凈焦210t。

    (2)停爐前礦4倒空裝海南礦,礦10倒空裝錳礦塊,其余料倉未倒空,開爐使用倉中物料。

    (3)開爐用高錳塊礦代替錳礦。

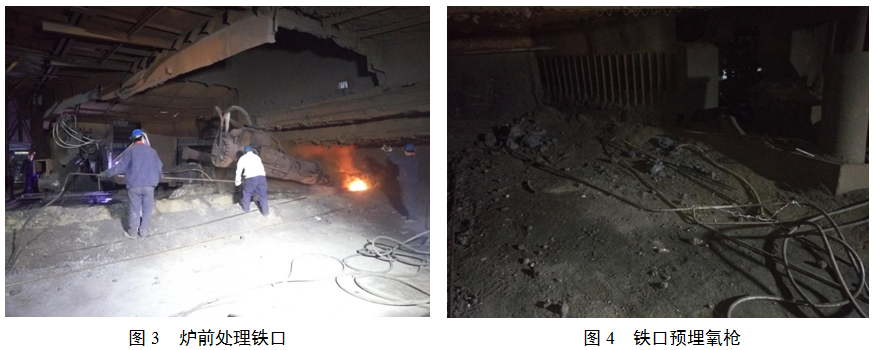

    (4)停爐時間長,共計36天,爐缸熱損失嚴重,鐵口埋氧槍預處理。

    (5)熱風爐保溫時間長,但熱基礎較2#高爐好,開爐送風后風溫>600℃。


    3  開爐操作

    3.1  開爐前操作

    6月1日中午,抽調爐前人員就位,東西場鐵口同時處理。20:00東場鐵口埋氧槍完畢,21:00西場埋氧槍完畢,具備送風條件。

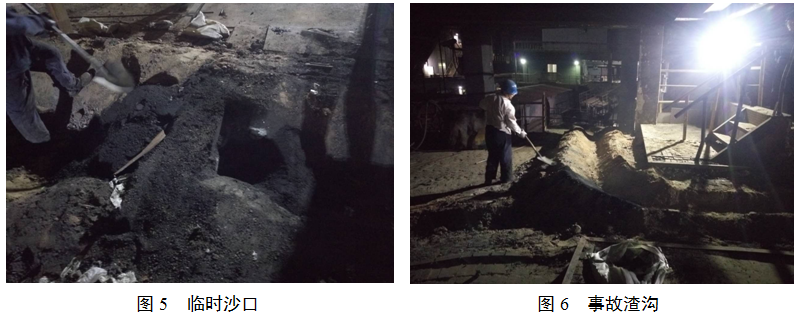

    修筑臨時沙口,視渣鐵分離情況及時讓鐵水進罐,減少鐵水進干渣坑。

    事故渣溝圍堵完畢,確保初始渣鐵順利進入干渣坑。

    各作業區、科室按照1#高爐開爐方案進行準備,嚴陣以待。


    3.2  煤氣系統

    本次開爐為安全環保開爐,煤氣走干除塵荒煤氣放散,爐頂650放散關閉,杜絕冒煙。于22:30關閉放散,引煤氣操作結束。

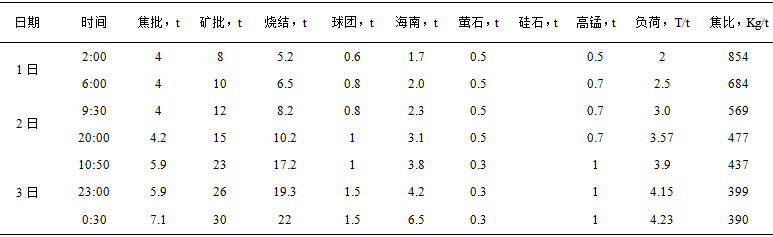

    3.3  開爐物料

    送風后先加凈焦11批,每批8t,共計88t。

    2日2:20下第一批正常料,焦批4t,礦批8t。

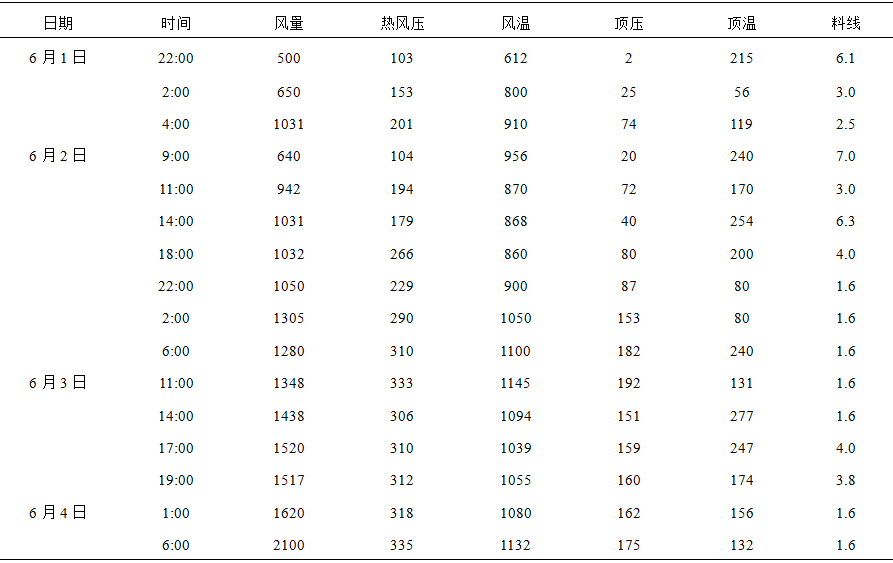

    3.4  操作參數調整情況

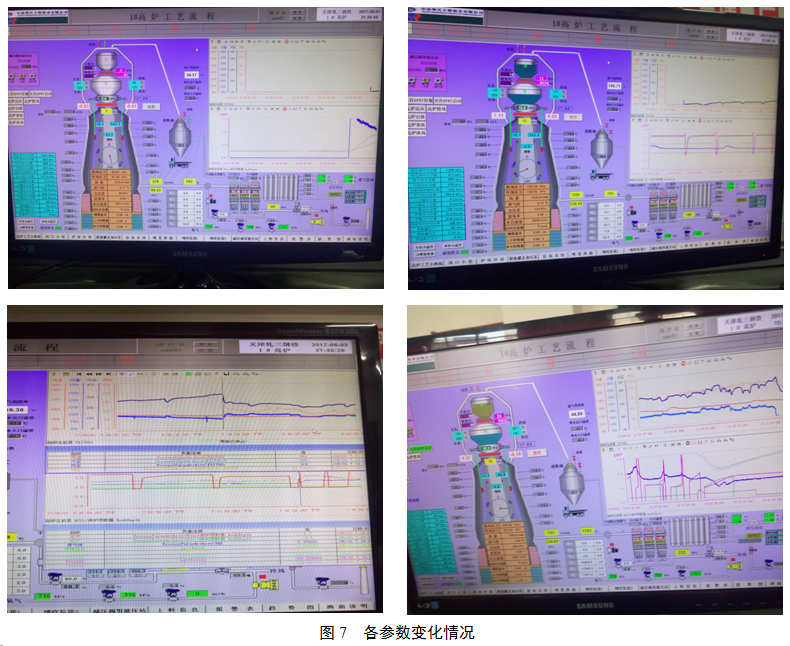

    因停爐時間長,爐料擠壓粉化,軟熔帶凝固,透氣性差,6月2日8:55發生懸料,坐料后料線深度7m。

    6月2日4:00送風溫度達到900℃。

    6月2日13:20發生懸料,坐料后料線深度6.3m,坐料后氣流通道打開,風量逐步增加,跑料順暢。

    6月2日14:00風量破1000m3/min。

    6月3日2:45開始噴煤。

    6月3日14:00風量達到1400m3/min。

    3.5  開風口情況

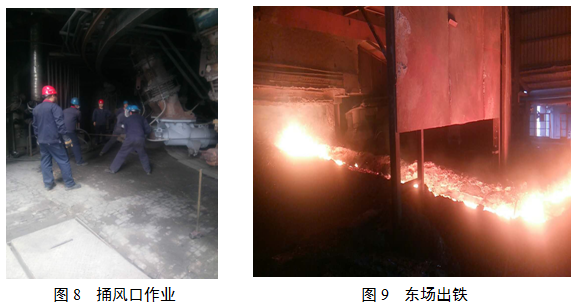

    為保證風口區域空間避免開風口后燒套現象,送風前各風口進行埋鹽處理。

    開風口順序為:2#、19#、8#、11#、7#、6#、12#、13#、3#、18#、4#、14#、17#、16#、5#、15#。(后受煉鋼影響回罐不及時5#、15#風口到6日才捅開)

    3.6  負荷調整


    負荷調整隨著風口數量逐步增加。

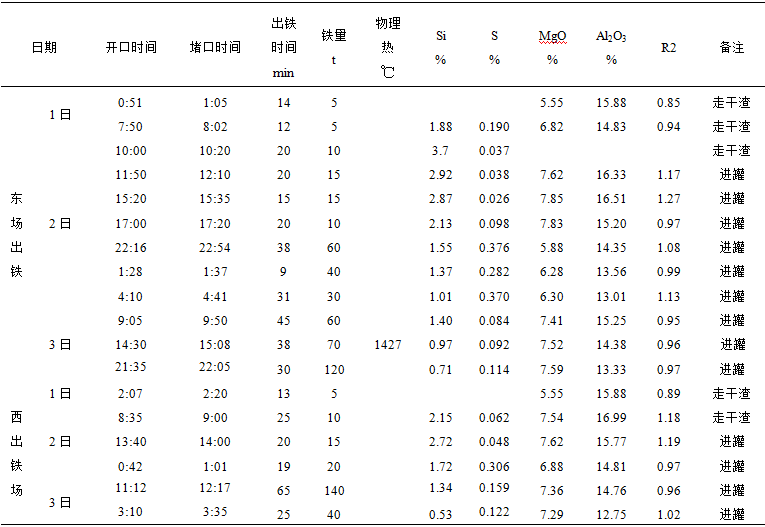

    3.7  出鐵情況及成分


    東場1日~3日累計出25次鐵,西場累計出20次鐵。

    送風3小時后開第一次口,較2#高爐早2小時。1日共開口8次,西場不好出鐵,開口3次累計渣鐵估重20t,東場開口5次累計渣鐵估重35t。

    2日出鐵22次,西場出鐵12次,東場出鐵10次。10:45西場鐵水進罐。

    白班東西場開口次數與渣鐵量基本相同。東場風口較西場風口難開,東場4個風口時,西場開到8個風口。隨著開風口數量增加,東西場鐵量偏差明顯,夜班東場鐵口深,出鐵困難,西場出2爐,東場出1爐。

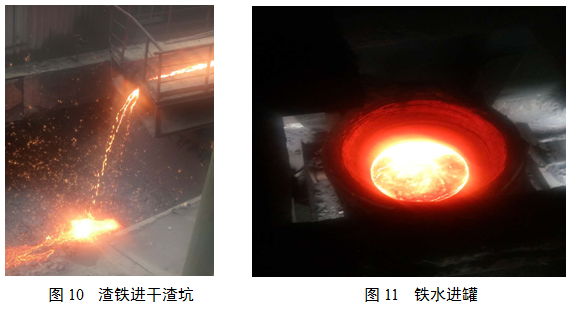

    2日11:50東場鐵水過臨時沙口進罐,估重15t。

    3日出鐵15次,東場出鐵10次,西場出鐵5次。13:13東場過沙口,連出9爐,西場在此期間清理出主溝、沙口準備投用。1#高爐鐵水進罐后配2#高爐,保罐正常使用。



    4  總結

    燜爐開爐重點在爐缸的加熱過程,如何快速的加熱爐缸是高爐開爐成功的先決條件。此次開爐雖然順利,但也有不足之處,爐前出鐵組織節奏沒有預期的快,燜爐后復風出凈渣鐵對恢復進程至關重要,盡快排凈涼渣鐵,活躍爐缸中心是關鍵。但此次恢復爐況總體而言,計劃燜爐7-10天,實際燜爐36天,恢復期間無反復,合理的開爐方案,開爐前鐵口成功的預埋氧槍,大大減輕了工人勞動強度和企業的成本,為今后長期燜爐開爐積累了寶貴的經驗。

    5  參考文獻

    [1] 高爐煉鐵生產手冊,周傳典主編.

    [2] 高爐生產知識問答,王筱留主編.
