摘 要 龍鋼公司煉鐵廠原二作業區現有堆、取料機各一臺,為450㎡燒結機提供預配混勻礦。2015年原二作業區混勻礦料垛層數平均為280層,對450㎡燒結礦質量的穩定性造成一定影響。2016年我單位緊抓源頭管理,以燒結過程穩定為目標,加強人員培訓、原料雜物撿拾、配料秤下料穩定改造、流量穩定操作、作業區設備輪換定修等措施逐步實現了混勻礦料垛層數≥320層的目標,為燒結礦過程及質量的穩定奠定了基礎。
關鍵詞 堆料機 混勻礦 堆料層數 實踐
1 前言
加強混勻礦造堆的控制對提升燒結、煉鐵產量、質量,降低能耗及充分混勻混合料,不僅保證了燒結礦的質量,而且有效降低了燒結礦原料成本。根據堆料機設計能力為1500t/h;料場設計有兩個6萬噸的料條,單垛長140~150米,高12.8米,寬30米,行走速度12米/分鐘,按此計算料垛層數約200層;但根據我單位生產實際情況(堆料機能力為800t/h;料場兩個4.5~5萬噸的料條,單垛長140~150米,高11米,寬28米,行走速度12米/分鐘,按此計算料垛層數約280層),即一次預配不能實現配比,為單種料輸送且給料方式為振動給料機,進入管帶流量不穩定,平均流量偏低600-800t/h(設計能力為1500t/h),產能較低,為二次預配能夠盡量持續堆料作業,我們被迫決定在穩定堆料流量(平均800t/h)的同時盡量提高料垛層數;通過混勻礦造堆過程控制提高混勻礦產量,減少混勻礦成分波動,使混勻礦的生產組織與質量控制得以有機結合。
2015年原二作業區混勻礦料垛層數為280層,處于全國中等水平,通過對物料、設備、人員等的系統分析,發現混勻礦料垛層數的提升還有潛力可挖。2016年我單位全面踐行源頭管理和過程管理的生產控制理念,以燒結過程的穩定受控為目標,為燒結礦質量的穩定提供更加堅實的基礎平臺,所以我們決定將提高混勻礦料垛層數作為一個攻關課題,從設備改造、升級以及人員操作細節強化等方面切實提高混勻礦料垛層數。
備注:公式(1)堆料層數=總垛量/每層堆料量
公式(2)每層堆料量=流量*(堆垛長度/順行走速度+堆垛長度/逆行走速度)/2
因我單位堆料機順逆行走速度相同,故:公式(3)每層堆料量=流量*(堆垛長度/行走速度)/2
2 提高混勻料垛層數的生產實踐
2.1 實際現狀及設定目標
2015年原二作業區混勻礦料垛層數約為280層。即堆料層數=總垛量/每層堆料量=總垛量/[流量*(堆垛長度/行走速度)/2]=45000/[800*(145/720)/2]=279層。

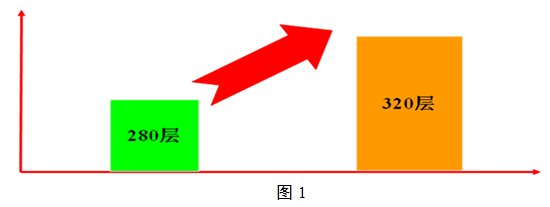

通過以上調查分析,我們最終將本次攻關目標確定為320層。在2016年通過源頭精細化管理,穩定流量、有效提高料垛高度(源頭干料潤濕灑水、料條均勻?yàn)⑺?,穩定寬度,根據配比下發量固定料垛長度,增加總垛量,最終將混勻礦料垛層數由280層(2015年月均值)逐步提升至320層。
即堆料層數=總垛量/每層堆料量
=總垛量/[流量*(堆垛長度/行走速度)/2]
=50000/[800*(140/720)/2]
=321層。
也就是在穩定堆料流量的條件下,采取縮短堆垛長度,來有效提升料垛高度后,增加總垛量,最終提升料垛層數來實現混勻礦的合格率。
2.2 原因分析并確認要因
原因一:工作質量把關不嚴
確認情況:在日常工作過程中,針對作業內容及作業后質量專人跟蹤、檢查頻次不夠,部分人員有懈怠心理,強化制度考核后,此現象基本杜絕。
確認結果:非要因
原因二:責任心不強,對現場堪察不清。
確認情況:人員技能參差不齊,對物料識別能力不強,但物料種類始終有限,經過培訓后,此現象已經解決。
確認結果:非要因
原因三:電子稱校準周期較長,維護不到位。
確認情況:對比兩個月物料電子皮帶秤下料量累計及電子稱維護制度的執行情況,對比發現:①管1#帶與二次預配室下料累計有較大出入;②小時流量不合格次數較多;③電子稱維護及校準周期不合適。
確認結果:要因
原因四:系統檢修質量較差
確認情況:
原料堆、取料系統均為單系統,且料堆庫存長期低于5萬噸,檢修時間較緊張,2015年庫存較2016年略高,在實行低庫快轉的模式下系統檢修較為緊張。
確認結果:非要因
原因五:料種多變
確認情況:堆料執行公司下發的配比單,有合理的物料配比結構,且公司對物料質量監督有專業部門進行負責;料垛形成后才能更換料種,且必須排空原有料倉中物料。
確認結果:非要因
原因六:配件審批過程復雜,周期長。
確認情況:重要設備易耗配件準備充分,并由專人負責上報,2015年未出現因配件問題影響的檢修與搶修計劃。
確認結果:非要因
原因七:小時流量不合適
確認情況:堆料過程都是由電子稱配料來完成整個配料過程的,小時流量的穩定性是混勻礦成分穩定的關鍵;在堆料機機速一定的情況下,堆料小時流量直接影響堆料層數,提升料垛層數對成分穩定起到促進作用。
確認結果:要因
原因八:堆料連續性不夠
確認情況:2016年前期管帶機故障較多,但經過利用堆料空閑時間對其逐步檢修后,與2015年比較故障次數明顯下降。
確認結果: 非要因
原因九:垛基處理不嚴
確認情況:調查發現新垛料場不干凈,上一堆次的底層料未收取干凈現象,且垛基含有草袋類雜物,作業區利用鏟車進行平鋪垛基和撿拾雜物;料垛取料末期垛基剩料基本相同。
確認結果:非要因
原因十:常年多風
確認情況:常年多風現象,導致堆料過程中粉塵較大,在造堆過程開始時進行自動灑水,還在程序上增加了手動增補設置,穩定了混勻礦水分含量和促進了環境的改善。
確認結果:非要因

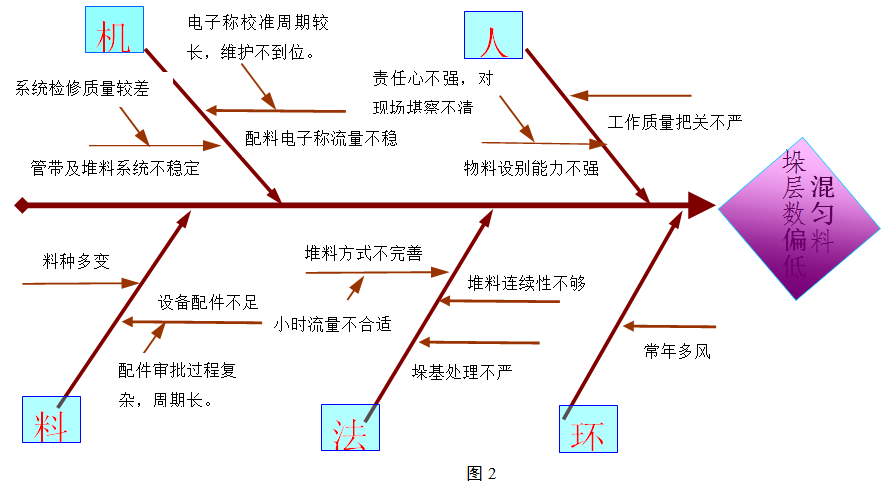

要因確認結論:
(1)電子稱校準周期較長,維護不到位。
(2)小時流量不合適
2.3 制定對策,落實責任,完善措施
結合作業區現有實際條件,我們對以上要因進行討論,制定以下對策:
(1)針對“電子皮帶秤校準周期較長,維護不到位?!?/span>
負責人:楊小軍 楊戰鵬
對策:縮短電子皮帶秤校準周期,制定維護制度。
目標:穩定電子皮帶秤下料量
措施:①做計量設備方面的教培;②物料倉圓盤落料點整改;③更換電機不符合運行速比的電機和減速機;④遵守《煉鐵廠計量設備管理辦法》。
完成時間:2016.6
(2)針對“小時流量不合適”
負責人:雷玉江 楊小軍
對策:制定堆料小時流量限定制度;
目標:降低堆料小時流量,提高堆料連續性及料垛層數。
措施: ①對堆料流量進行上限規定;②規定班中堆料時長;③提升料垛堆料量;④對堆料過程進行實施監控;⑤在堆料開始和過程中進行灑水。
完成時間:2014.6
2.4 對策實施,強化操作
通過對策中措施的逐項落實,各項問題得到有效控制。
實施一:縮短電子皮帶秤校準周期,制定維護制度。
①請專業技術人員針對電子秤相關操作人員、鉗工、儀表、技術員等進行培訓,并實地查看電子稱使用情況,提出數條整改措施,并一一實施;
②對二次預配混勻倉1-10#倉圓盤刮料板進行整改,將刮料板端頭向前移動10cm,使圓盤落料點在電子皮帶秤上向落后約10cm,避免落料影響計量精度;
③調查中發現1、3、7#倉皮帶秤電機、減速機偏大,物料配比設置較小時,下料量波動較大,對其進行更換和配比調整。
④根據計量設備實際運行情況遵守《煉鐵廠計量設備管理辦法》,以月為單位設定配料電子稱校準周期,督促各單位認真執行,并及時記錄電子稱周期校準后系數、零點,以進行校準前后對比。
實施二:制定堆料小時流量限定制度
①對堆料流量進行上限規定,由原來1000t/h下調至800t/h;
②規定班中堆料時間要連續(4h-6h);
③對垛頭尾料進行處理每次開機時將堆料機移至頭尾進行減少中部偏析,并與燒結溝通好,分倉使用垛頭尾料。
④對堆料過程進行實施監控,將堆料小時流量表直接送達工藝組,進行分析。
⑤在堆料開始和過程中進行灑水,穩定混勻礦含水量。
3 生產效果

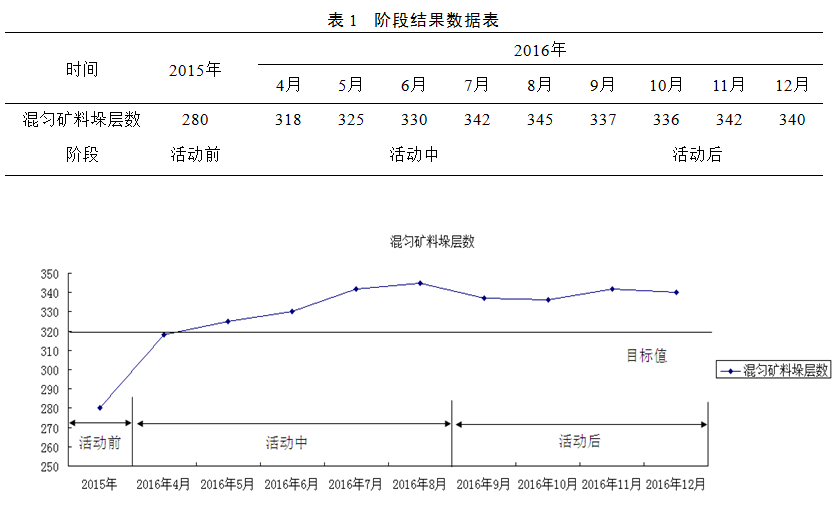

我們通過此次攻關活動,在各職能科室的配合下,重點通過混勻料倉圓盤、電子皮帶秤的改造、堆垛料量的提升、校稱周期的制定、同時根據下發配比要求垛量核算料垛長度并嚴格落實等措施,逐步穩定和提升了原二作業區混勻礦料垛層數,并在計劃內達到預定目標,本次攻關活動開展前后對比情況如下:

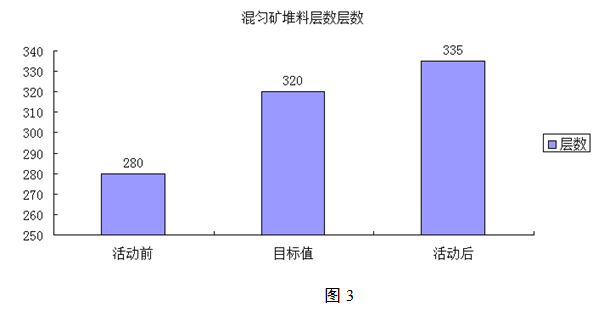

經過一年來本次攻關活動的開展,進一步提高混勻礦料垛層數的同時有效促進了燒結礦質量的穩定,2016年450m2燒結礦綜合合格率達到97.40%,較2015年96.01%提高1.39%,為燒結礦區間成本降低奠定基礎,直接經濟效益難以估算。
4 鞏固措施及改進
(1) 不斷完善各項管理及檢修制度,將本次活動取得的科學合理措施進行規范并不斷持續改進,形成統一的標準化作業。
(2) 建立完整的設備監護信息反饋系統,定期利用停機時間檢查電子稱皮帶秤磨損和堆料系統隱患情況,提前制定維修計劃,提高設備作業率,穩定小時流量,提高堆料的連續性。
(3) 針對天氣天化引起的管帶電器、打滑、跑偏之類問題建立記錄臺賬,并明確解決方法,以備及時對問題進行處理。
(4) 針對混勻礦SiO2穩定率情況,提出重點抓好小料種及平鋪物料的配加,做到計算后均勻平鋪,同時抓好縮短料垛垛頭、垛尾運行期間的停頓間隙。
(5) 做好設備的日常維護工作,杜絕非計劃停機,針對停料時節點做到每次移至垛頭或垛尾,減少垛子中部的偏析。
5 下一步計劃
本次活動我們完成了預定目標,增強了大家進一步開展攻關活動的信心,提高了員工參與攻關活動的積極性。在多變?cè)项愋突A(chǔ)上,如何為燒結提供優質高效的混勻礦來穩定燒結過程成為燒結生產的主要矛盾,下一步我們將選取與之相關的難點進行攻關。
6 結論
(1)采取提升混勻料垛層數不僅能降低燒結過程中的質量波動,也為高爐提供了穩定的優質爐料,使燒結高爐變相的降低了成本,為實現扭虧增效打好了堅實的基礎。
(2) 提升料垛層數應從生產工藝、設備改造、操作管理和原料條件等主要環節入手,逐一采取相應的措施。
7 參考文獻
[1]陶文,王滄.唐鋼二煉鐵廠2#SM650mm厚料層燒結工藝改造及生產實踐[J].河北理工學院學報. 2000(S1)
[2]馬賢國.鞍鋼二燒車間小球團燒結工藝參數試驗研究[J].燒結球團.2000(06).
[3]彭坤乾.燒結料層溫度場模擬模型和燒結礦質量?jī)?yōu)化專家系統的研究[D].中南大學2011.
[4]蔡文超.燒結制粒濕度系統優化控制研究[D].中南大學2007.
(責任編輯:zgltw)
